5月7日至9日,三峡建工所属天台抽蓄公司组织召开了电站4号机组启动试运行验收专家会。三峡建工副总经理、党委委员唐波出席会议。

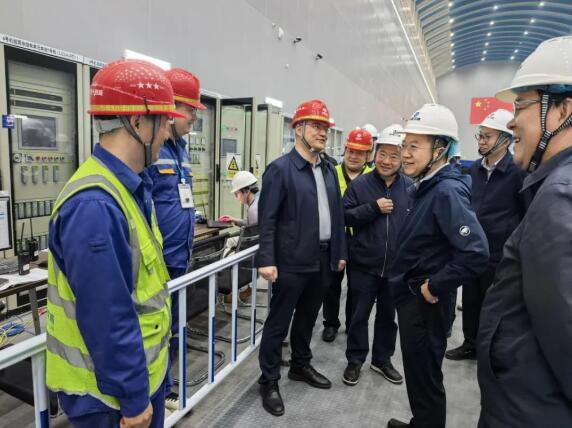

启动验收专家组检现场检查了已投运机组调试及运行情况,听取了4号机组安装调试情况汇报,重点对4号机组启动前各项准备工作以及3号、4号机组双机甩负荷及干扰试验进行了讨论,专家组一致认为电站4号机组具备启动试运行条件。
唐波指出,天台抽蓄电站拥有“三项第一、三个首次”的创新突破,是三峡建工的抽水蓄能标杆示范工程。当前,4号机组启动调试是电站全面建成投产的“最后一棒”。在决战决胜的关键时刻,专家组一致认为电站4号机组具备启动试运行条件,这不仅是对工程建设成效的充分肯定,更是对全体建设者的极大鼓舞。
下一步,天台公司将组织好4号机组启动调试各项工作,细化任务清单、明确时间节点、压实主体责任,全力打好“最后一仗”,确保按期实现全面投产目标。
