南网储能肇庆浪江抽水蓄能电站厂用电系统首次充电试验圆满完成

来源:南网储能   发布时间:2026-06-01 08:10:04

日前,南网储能肇庆浪江抽水蓄能电站厂用电系统首次充电试验顺利完成。本次试验以"系统零缺陷、操作零差错"为目标,高标准完成10kV厂用Ⅰ段、Ⅱ段、Ⅲ段母线,以及10kV 2号公用变压器和400V 1号主配电盘等关键设备的带电验证。厂用电充电成功标志着肇蓄电站厂用电系统设备安装质量、调试水平及供电保障能力得到全面检验与可靠验证。

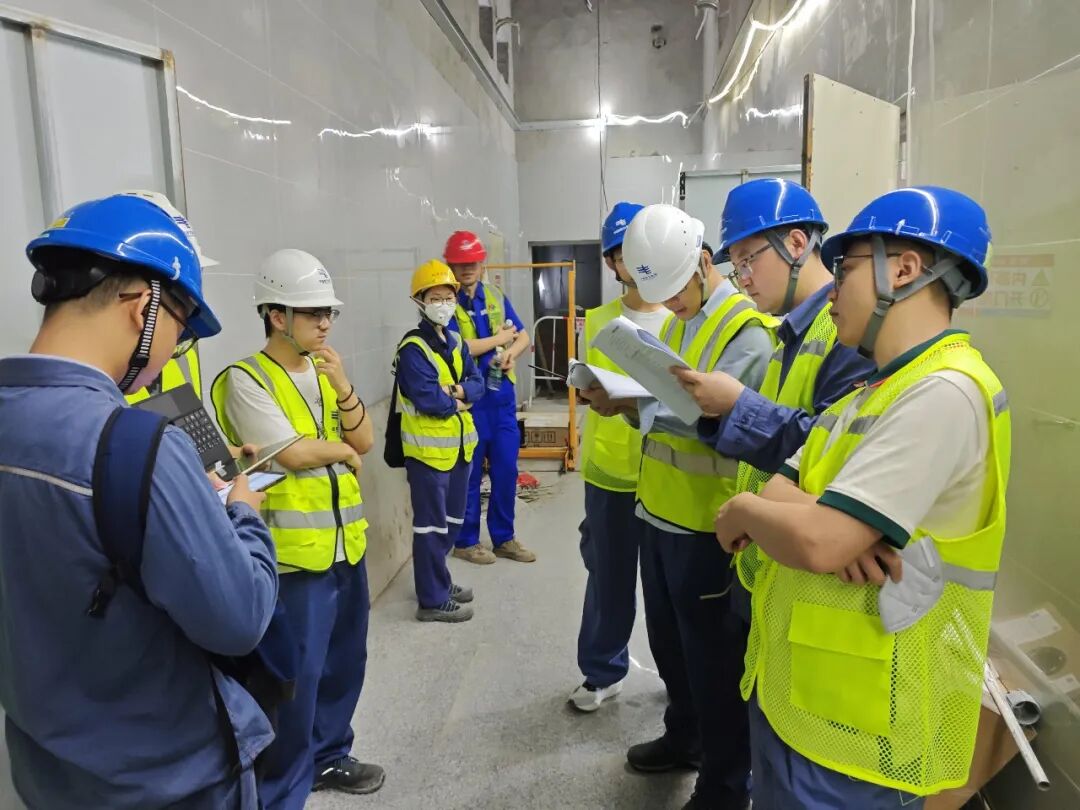

厂用电充电前现场步骤核对

肇庆业主项目部以“多方协同、责任闭环”为总抓手,联合南网储能建管公司、修试公司、运行公司和有关监理单位统筹多方资源,深度参与厂用电系统设计复核、出厂验收、安装督导、调试试验等流程;组建运行操作、设备巡视、充电验收等工作组,构建“横向联动、纵向贯通”的工作体系,严格遵循“全面覆盖、重点核查”原则,对照电网反事故措施、国家技术规范与运维实战经验,精准排查并整改各类问题41项,提出优化改进建议12项,从源头杜绝保护误动、拒动风险,确保各项安装、验收与试验任务安全、优质、高效完成,全力保障设备本质安全。

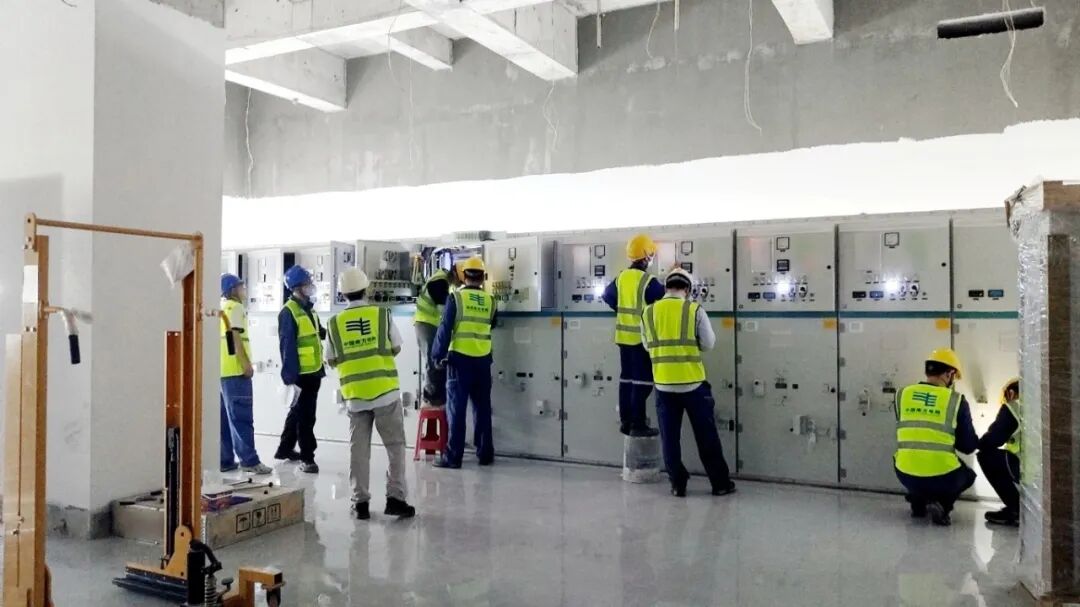

厂用电系统通电现场

为确保充电试验万无一失,项目团队与各参建单位紧密协作,共同编制完善充电实施方案,细化验收要点及试验要求。建管公司充分发挥管理主导作用,全程牵头统筹项目管控、多方协调及安全质量监督工作,严把方案审核关、安全管控关、质量验收关,统筹督导各参建单位压实工作责任、细化工作举措,全力统筹协调试验各项筹备工作,为试验顺利实施筑牢管理保障。

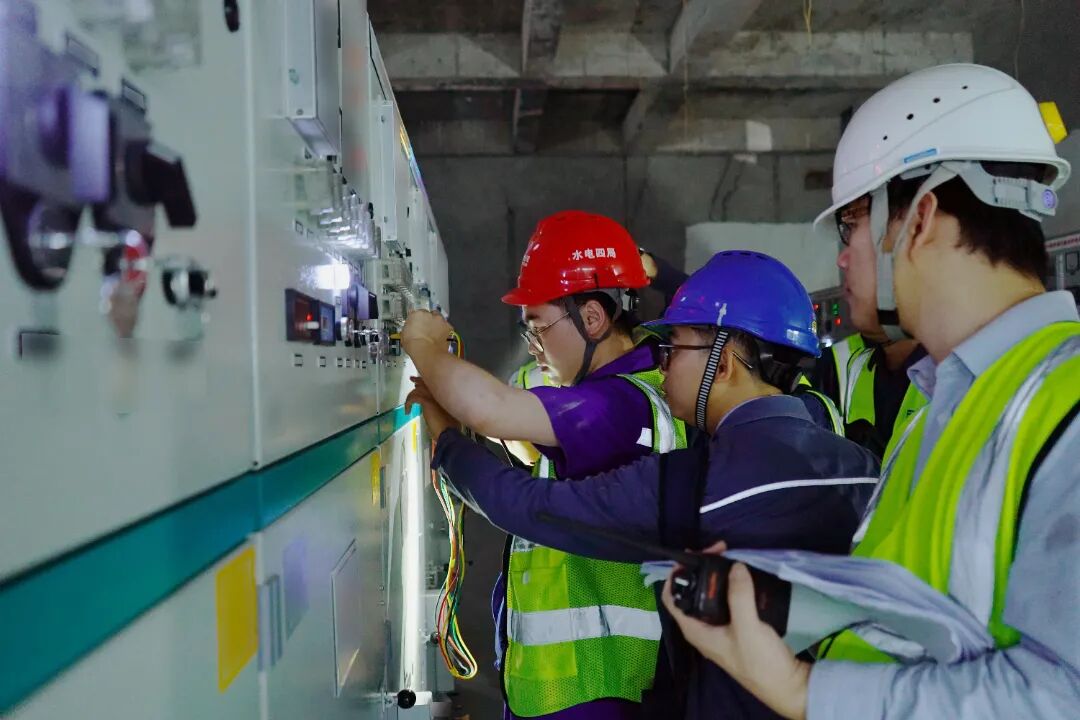

工作人员正充电前进行保护定值核对

试验前,检修专业人员扎根现场、精益核查,完成10kV、400V、公用LCU全维度检查,同步完成2000余项保护定值、1000余项设备信号核对,严格检验开关远动、备自投配合等关键技术环节,对充电设备展开全方位安装验收,为充电试验提供强有力技术保障。运行专业人员与设备厂家逐项确认操作流程、异常处置等28项关键事项,事前构建“设备检查、逻辑验证”的双重保障体系,确保操作流程规范、保护逻辑缜密准确、机械闭锁可靠,保证试验一次成功、安全零事故。

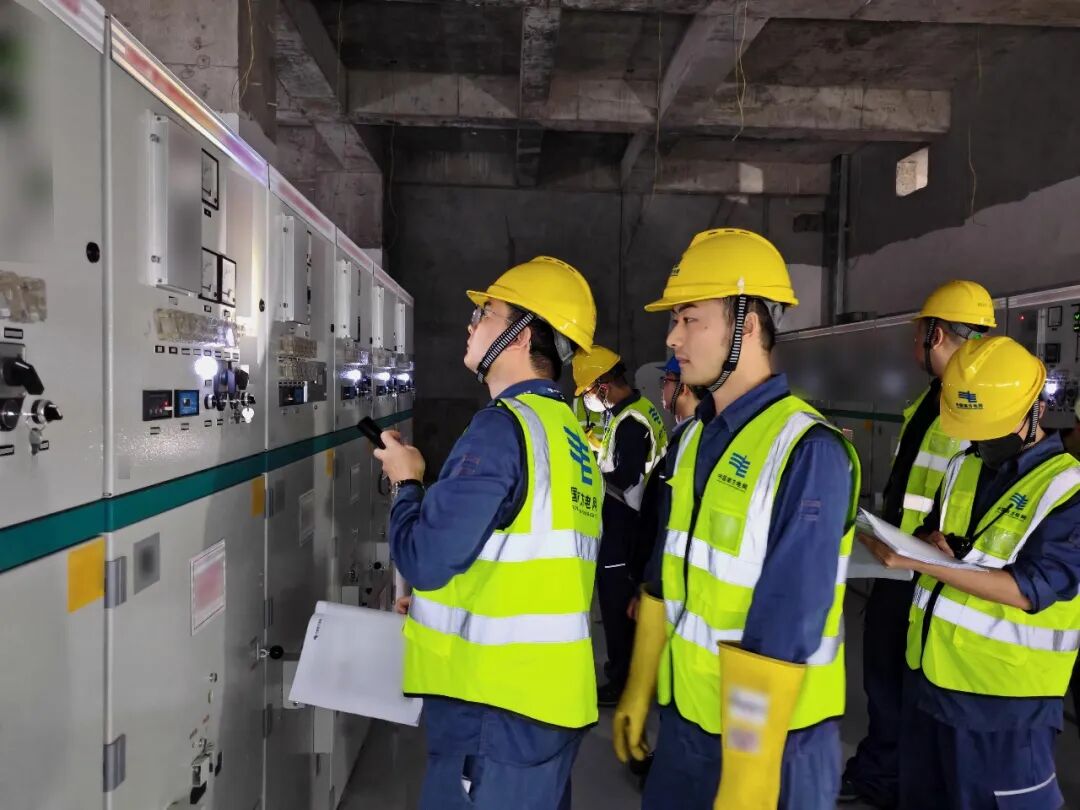

工作人员正进行厂用电充电操作

试验严格执行安全管控制度,落实区域警戒、人员准入双重管控等安全措施,按计划分三阶段逐级送电:首先以Ⅱ段母线为电源,依次对Ⅰ段、Ⅲ段母线充电,再对2号公用变进行多次冲击充电验证,最后完成400V 1号主配电盘分段送电。试验结果显示,设备运行参数符合GB50150、GB26860等国家标准及南方电网企业标准要求,核相与绝缘性能达标,系统运行稳定可靠,为后续机组调试建立了可靠电源保障。

(文/邓媛元 苏铭浩  图/刘立昂 谢仕烁)


碳索储能网 https://cn.solarbe.com/news/20260601/50023693.html

新闻介绍:

南网储能肇庆浪江抽水蓄能电站厂用电系统首次充电试验圆满完成。本次试验以“系统零缺陷、操作零差错”为目标,成功完成10kVⅠ至Ⅲ段母线、10kV 2号公用变压器及400V 1号主配电盘等关键设备的带电验证。试验前,肇庆业主项目部牵头,联合建管、修试、运行及监理等单位,通过设计复核、安装督导、多轮验收与问题整改(共消除缺陷41项、提出优化建议12项),夯实安全与质量基础;检修与运行专业协同开展保护定值核对、信号验证及操作逻辑确认,覆盖2000余项定值与1000余项信号;试验严格按三阶段逐级送电方案执行,全过程落实安全管控。结果表明,系统各项参数、绝缘性能及核相均符合国家及南方电网标准,运行稳定,为后续机组调试提供了可靠电源保障。(198字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
