湖北平坦原抽水蓄能电站上水库主坝面板浇筑完成

来源:三峡小微   发布时间:2026-06-17 09:23:38

6月11日,湖北平坦原抽水蓄能电站上水库主坝面板混凝土浇筑完成,向水库具备蓄水条件迈出了坚实一步。

平坦原抽水蓄能电站上库主坝为混凝土面板堆石坝,坝顶高程827米,最大坝高66米,坝顶长度407.5米。上库主坝面板浇筑工作于4月18日正式启动,至6月11日23时完成最后一仓,历时55天,累计浇筑混凝土1.17万立方米,实现了高质高效施工目标。

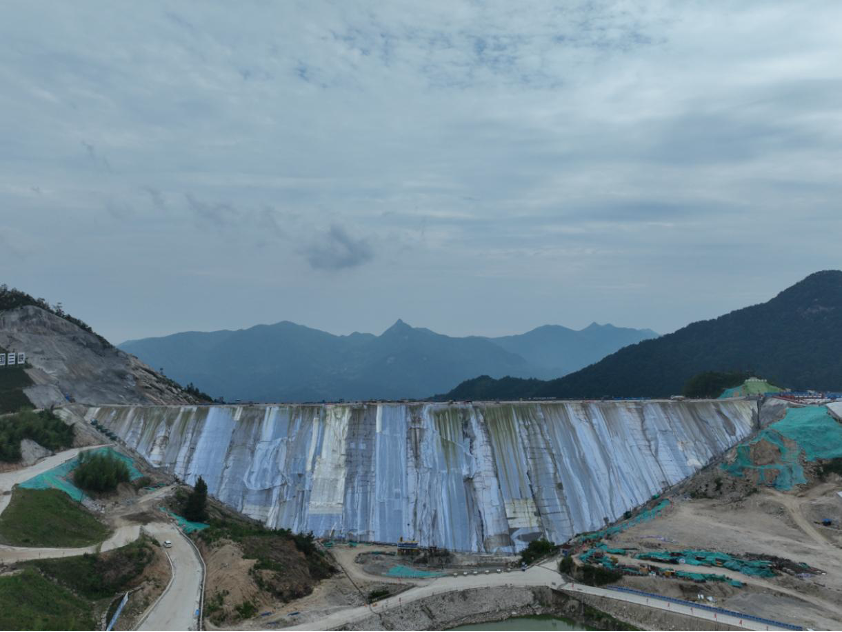

▲ 湖北能源平坦原抽水蓄能电站上水库主坝面板浇筑完成

在工程建设中,湖北能源平蓄公司始终坚持科技创新引领、质量管控先行。早在2025年10月,项目在北斗卫星定位系统的助力下,成功应用智能碾压系统,完成上库大坝填筑到顶的里程碑任务,为后续面板施工创造了良好条件。为确保面板混凝土质量和抗裂性能,上库主坝面板采用低热混凝土,并掺入特殊抗裂材料及玄武岩纤维,且同步开展配合比对比试验及多项混凝土性能专题研究。最终推荐的配合比表现优异:拌和物施工性能良好,混凝土黏聚性强,无泌水现象,为面板长期稳定运行提供了保障。

下一步,上库主坝将加快推进坝顶结构、面板表层止水等后续施工,为今年10月下闸蓄水验收奠定坚实基础。

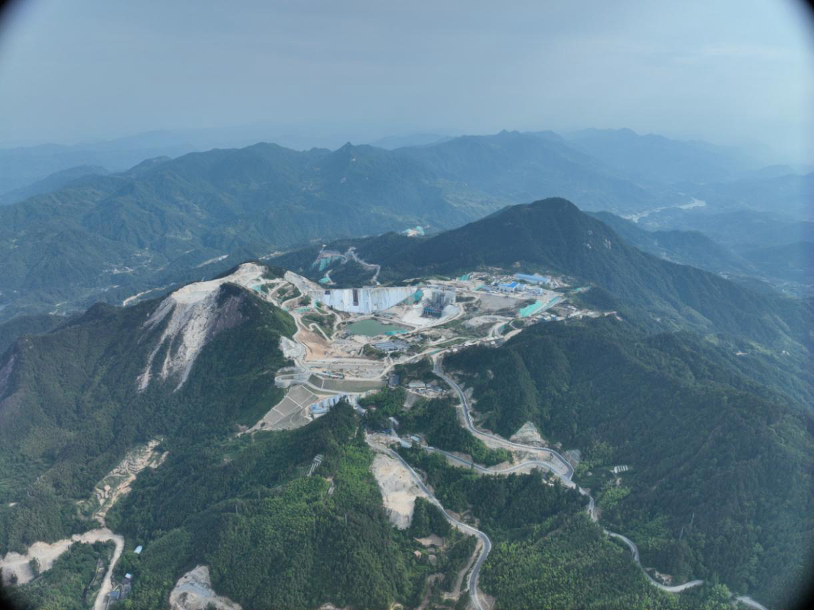

▲ 湖北能源平坦原抽水蓄能电站上水库全景


碳索储能网 https://cn.solarbe.com/news/20260617/50024503.html

新闻介绍:

湖北平坦原抽水蓄能电站上水库主坝面板混凝土浇筑于6月11日顺利完成,标志着工程向蓄水目标迈出关键一步。该主坝为混凝土面板堆石坝,坝顶高程827米、最大坝高66米、坝顶长407.5米;面板浇筑自4月18日启动,历时55天,共浇筑混凝土1.17万立方米。施工中坚持科技创新与质量管控并重:此前已依托北斗定位与智能碾压系统完成坝体填筑;面板混凝土采用低热水泥,并掺加抗裂材料及玄武岩纤维,经多轮配合比试验优化,确保了拌和性能优良、无泌水、黏聚性好。后续将推进坝顶结构及面板止水等施工,为10月下闸蓄水验收创造条件。(199字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
