首吊告捷!宁东一号、宁东二号独立储能电站项目全面进入设备吊装新阶段

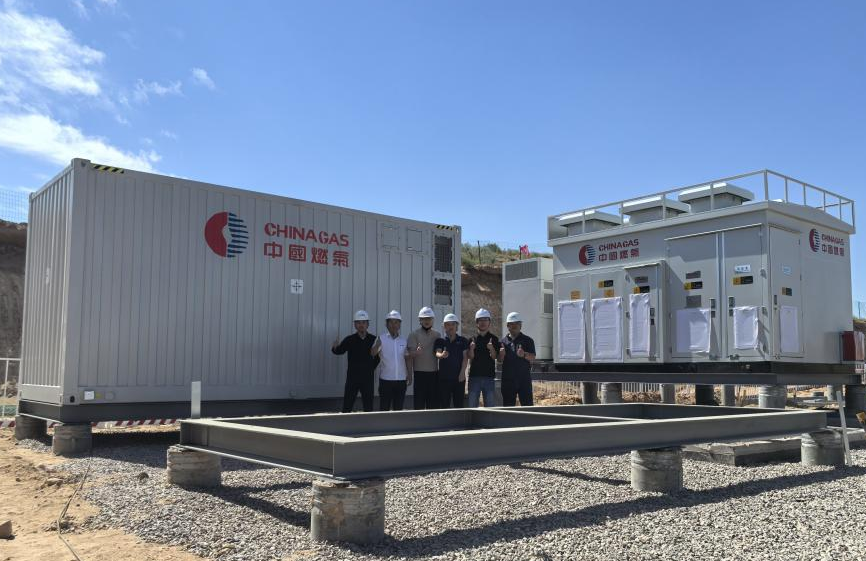

2026年7月4日,宁东国晟新型储能技术有限公司承建的宁东一号、宁东二号独立储能电站项目顺利完成首套核心设备吊装作业——1台6.25MW一体化PCS设备及1个6.25MWh磷酸铁锂储能电池舱同步精准就位,设备安装偏差控制在±2mm以内,一次性验收合格。此次“首吊告捷”标志着项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、系统集成调试及按期并网投产奠定了坚实基础。

作为中国燃气集团重点布局的新型储能示范工程,该项目总建设规模达800MW/1600MWh,由宁东一号、宁东二号两座规模均为400MW/800MWh的独立储能子站组成。项目规划建设256组6.25MWh磷酸铁锂电池单元、128台6.25MW一体化PCS设备,同步配套新建一座330kV升压站及2台400MVA主变压器,并通过双回架空线路接入区域电网。项目投运后,将显著增强宁夏宁东能源化工基地及周边区域电网的调峰、调频与顶峰能力,有力支撑高比例新能源接入下的电力系统安全稳定运行与就地消纳。

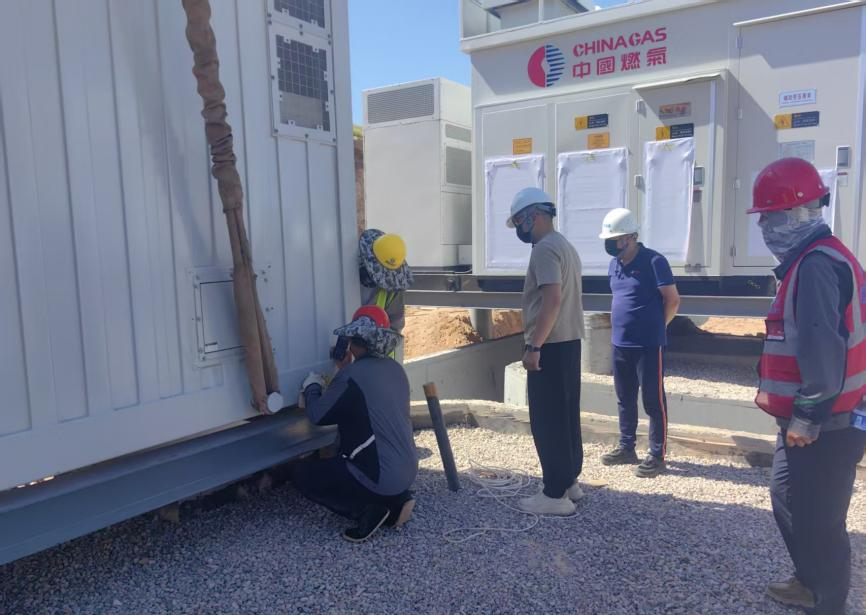

本次吊装作业技术难度高、组织要求严:单体设备重量超40吨,吊装高度达22米,安装平面定位精度要求≤5mm,且作业区域临近既有生产设施,施工空间受限、交叉作业频繁。为确保万无一失,项目部牵头组织施工、监理、设计、设备厂家等参建单位,系统开展吊装专项方案评审、三维工况模拟、多维度风险辨识与分级管控、全流程技术交底及实战化推演,细化12类岗位职责、28道关键工序节点,全面筑牢技术与安全双防线。
中国燃气集团调研组赴现场实地督导,重点查看施工进度、安全文明施工及首吊筹备落实情况,听取项目关于吊装组织逻辑、重难点风险应对、后续关键路径计划的专题汇报。调研组对项目前期策划的系统性、技术准备的充分性及团队协同的高效性给予充分肯定,并就强化高风险作业全过程监护、严控设备安装工艺质量、统筹协调后续土建与电气交叉施工等提出明确要求。

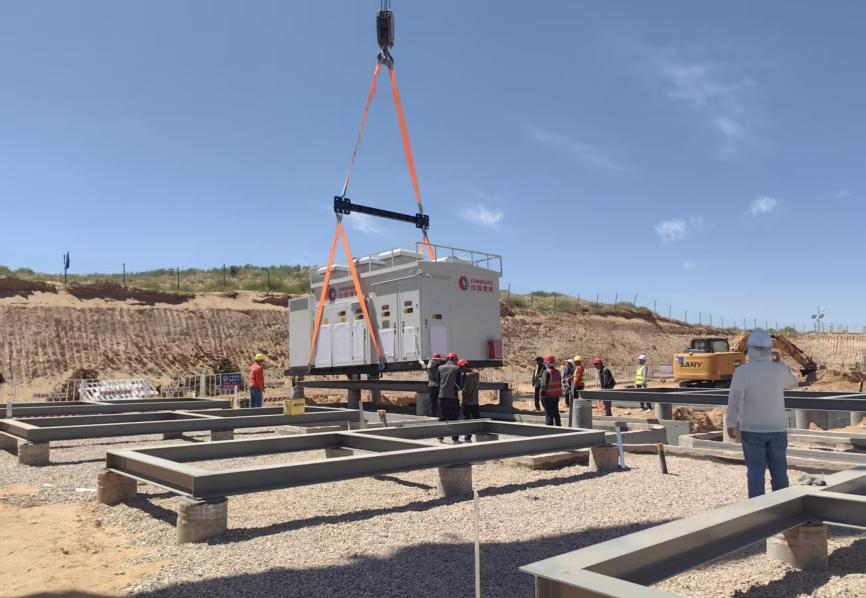

吊装当日,现场指挥体系高效运转,起重工、司索工、信号工、设备工程师等岗位人员各司其职、无缝衔接。在260吨履带吊精准作业下,设备顺利完成起吊、空中微调、水平平移、精准对位、缓降就位全流程,实现一次起吊、一次对位、一次就位合格,全过程用时仅48分钟,安全、优质、高效完成首吊任务。

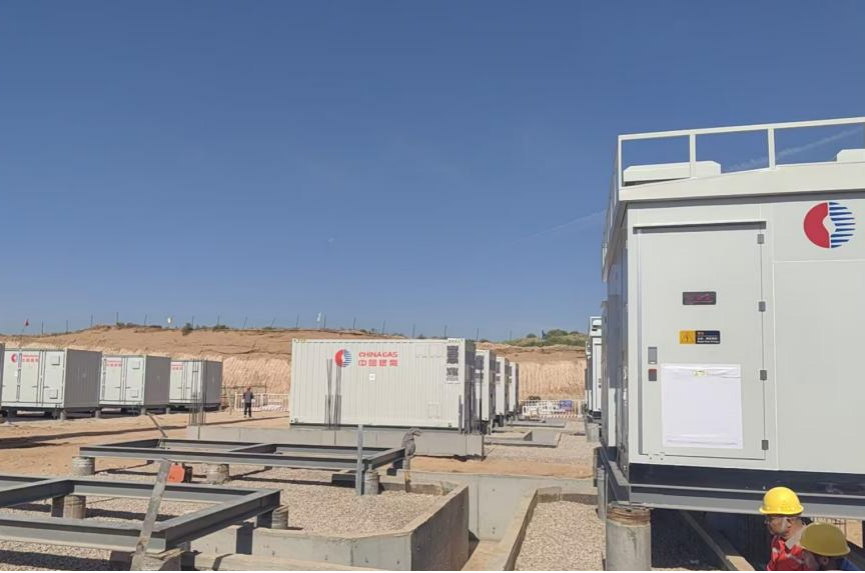

此次首吊成功,是项目工程建设的重要里程碑事件,不仅充分验证了吊装方案的科学性、现场组织管控体系的可靠性,更彰显了参建各方在大型新型储能项目实施中的专业化能力与协同作战水平。相关经验将为后续127台PCS及255个电池舱的大批量吊装作业提供标准化范本,有力提振项目按期高质量建成投产的信心与决心。

下一步,项目部将坚决贯彻落实中国燃气集团决策部署,紧扣三季度施工黄金期,严守安全红线、质量底线、进度主线,持续优化“日计划、周调度、月考核”施工组织机制,压实设计、采购、施工、调试全链条管理责任,全力推进设备安装、电缆敷设、系统联调等关键任务,确保项目高质高效建成,早日发挥调峰储能价值,服务新型电力系统建设大局。
新闻介绍:
2026年7月4日,宁东国晟新型储能技术有限公司宁东一号、宁东二号储能电站项目顺利完成首套PCS设备及电池舱吊装就位作业,设备精准落位、验收合格,该项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、工程推进及按期并网奠定坚实基础。该项目为中国燃气重点储能工程,总建设规模800MW/1600MWh,由宁东一号、二号两座400MW/800MWh储能子站组成。项目规划建设256组6.25MWh磷酸铁
责任编辑:碳索者6355
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
松原市前郭尔罗斯蒙古族自治县100MW/400MWh构网型独立储能电站项目中标候选人公示发布时间:2026-10-12 09:34:29松原市前郭尔罗斯蒙古族自治县100MW/400MWh构网型独立储能电站项目于10月10日公示中标候选人,中国电建集团重庆工程有限公司位列第一中标候选人,投标报价为3.84亿元。该项目为新型电力系统支撑性基础设施,采用构网型技术路线,具备主动支撑电网电压与频率的能力。建设内容涵盖综合用房与设备用房(含地上一层及地下一层)、电池舱、储能变流器(PCS)、电池管理系统(BMS)、能量管理系统(EMS)、消防与安全系统,以及配套升压站等核心设施。项目建成后将提升区域新能源消纳能力与电网调节灵活性,是吉林省推进新型储能规模化应用的重点工程之一。(198字)
独立储能 中标候选人 储能项目
中国电建800MWh半固态独立储能项目开启储能系统设备采购发布时间:2026-10-11 09:17:30中国电建集团河北工程有限公司于10月9日发布华蓄新能源200MW/800MWh半固态独立储能项目储能系统设备采购招标公告。项目位于河北省承德市承德县头沟镇,规划建设一座220kV升压站及一台220MVA主变,储能系统总规模为200兆瓦/800兆瓦时,全部设备须于2026年12月10日前到场。本次招标标的为半固态磷酸铁锂高压级联型储能系统,仅接受境内注册的制造企业投标,不接受代理商或联合体;投标人须具备系统单元生产或集成能力,且电池单体、电池管理系统(BMS)、能量管理系统(EMS)、变流器(PCS)等核心部件须提供具备CNAS/CMA标识的第三方型式试验或检测报告。招标文件获取截止时间为2026年10月16日,电子投标文件递交截止时间为同年10月30日。
储能系统设备 设备采购招标 储能项目
全球首条!20Ah锂碳超级电容生产线正式投产发布时间:2026-10-10 10:02:31全球首条20Ah锂碳超级电容生产线于2026年8月在富华德~神州天玑正式投产,初期月产3万PCS,年底将达12万PCS。产线实现极片100%在线检测、CCD高精度叠片、内阻<0.5毫欧超声焊接,单芯持续放电达3000A,突破大容量与高功率协同瓶颈,助力我国储能产业链自主可控。
锂碳超级电容 高功率储能 规模化制造
广西苍梧县电网侧独立储能电站项目工程勘察设计施工总承包(EPC)招标公告发布发布时间:2026-10-09 09:32:49广西苍梧县电网侧独立储能电站项目EPC总承包招标已正式启动。项目位于苍梧县石桥镇东融产业园区,地理位置优越,临近苍梧县城、大冲口村及220千伏奇容变电站(仅1.5公里),便于电网接入与区域协同。工程规划建设一座200兆瓦/400兆瓦时的独立储能电站,采用安全性高、技术成熟的磷酸铁锂电池,并配套新建220千伏升压站。建设内容涵盖储能电池室、集控室、配电室、升压站、值班室、办公楼及附属运营设施,旨在提升区域能源电力系统的安全、稳定与高效供应能力。项目EPC总承包最高投标限价为3.688亿元人民币,接受联合体投标。
独立储能 EPC 储能招标
独立储能首次参与长三角省间交易开启互济新模式发布时间:2026-10-09 09:11:189月30日,福建宁德时代霞浦储能电站首次参与长三角省间D-3日滚动撮合交易并成功中标44兆瓦时,标志着独立储能正式接入该跨省电力市场。该交易机制自6月15日起连续运行,通过分时段、精细化的省间互济交易,提升电力保供能力、促进新能源消纳,并为发电企业拓展灵活的市场空间。随着市场培育深化,交易活跃度显著提升,日均成交量达初期的3倍,累计成交电量1.14亿千瓦时,带动新增新能源消纳5014万千瓦时。下一步,长三角省间电力互济平台将推动独立储能开展充放电双向交易,进一步丰富D-3日滚动撮合交易场景,强化其在更大范围内的保供与消纳功能,支撑全国统一电力市场建设。(198字)
独立储能 储能电站 储能行业
果下喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目招标公告发布发布时间:2026-10-08 09:29:03本文介绍了新疆喀什地区疏附县20万千瓦/80万千瓦时构网型电化学独立储能电站项目的招标信息。该项目由果下兴疆(疏附)智慧能源科技有限公司作为招标人,于10月3日启动EPC总承包及监理服务公开招标,选址于疏附县,总用地约65亩。电站设计规模为200MW/800MWh,采用磷酸铁锂储能电池技术,单体电芯容量314Ah,并配备液冷系统;主要设备包括40套20英尺变流升压一体集装箱和160套储能电池集装箱。项目同步建设一座升压站,建成后将就近接入国家电网系统变电站,旨在提升区域电网调节能力与新能源消纳水平。
独立储能 储能招标 EPC
顺利吊装!重庆云阳抽水蓄能电站1号机进水球阀发布时间:2026-10-07 10:01:28以下内容转自:水电十四局官网近日,云阳建全抽水蓄能电站1号机组进水球阀顺利吊装就位,工程正式迈入水泵、水轮机设备安装关键阶段,为后续机组本体装配打下坚实基础。本次吊装的进水球阀是机组核心承压设备,外形尺寸长5.9米,宽4.88米,高3.62米,总重量约166吨,承担机组进水通断与紧急断流保护功能,是保障机组安全稳定运行的关键设备。进水球阀吊装精度要求高、施工难度大。项目团队提前编制专项方案,开展安
抽水蓄能 水电设备 球阀吊装
