当17级台风撕开电站防线,那些提前做好的功课,才是最后的底气。

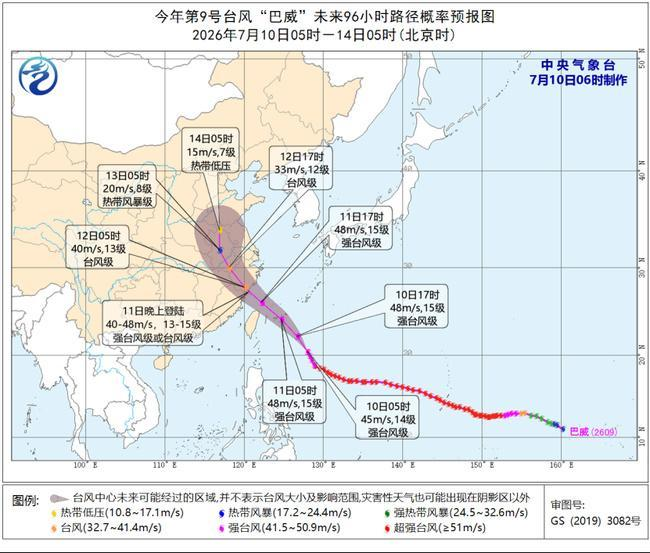

今年第9号台风“巴威”正在向西偏北方向逼近。中央气象台预计,11日白天它将在福建福清至浙江温岭一带沿海登陆,登陆时强度预计为强台风级或台风级(13级至15级)。

这不仅仅是一条天气新闻。对于东南沿海的储能项目来说,这意味着一次真正的考验来了。
那些被台风“上一课”的电站
其实,储能和光伏电站被台风重创,早有先例。
2024年9月,超强台风“摩羯”在海南文昌登陆,瞬间风速达62米/秒。湖南安装承建的文昌光伏+储能项目就在风暴中心。项目经理回忆,台风过境时,“强风撞击着窗户发出阵阵嘶鸣,窗外是吹雨化雾的一片苍茫”。

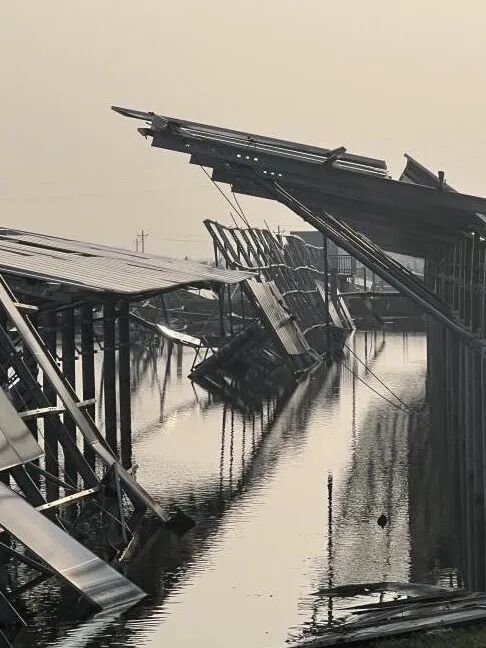

代价是惨重的。仅“摩羯”一次台风,文昌预计损失金额高达327亿元,海口市经济损失达263亿元。
“摩羯”之后,2025年的台风“麦德姆”再次让雷州英利储能电站部分基础设施受损,不得不在汛期前启动灾后修复工程。
为什么有的电站“扛得住”,有的却“一吹就倒”?
防台风的功课,做在风雨来临之前
答案藏在台风到来前的那些细节里。
同样是“摩羯”台风中,湖南安装在海南文昌的EPC项目却成了“损失最小、恢复最快”的标杆。项目占地约1600亩,建设规模100MW,配建25MW/50MWh储能,建成不久就遭遇正面冲击。
秘密武器是什么?
不是运气,是建设阶段近乎严苛的质量管控。项目团队对防风关键点实行“举牌验收+影像存档”双重保障,应用预应力支架安装技术,通过扭矩扳手和张力检测仪双重控制螺栓紧固度。
台风过后,虽然部分组件受损,但项目整体结构经受住了考验,仅用3个月就恢复了全容量并网。
真正的“抗台风”能力,是设计、设备、施工、应急四个环节共同作用的。
南网储能的实战经验也印证了这一点。面对台风“桦加沙”和“米娜”,他们做了什么?
排查关键部位:对GIS设备、电缆沟道、电池储能区、排水系统进行全面特巡特维。
消除风灾隐患:对站内围板、棚架等临时搭建物进行加固或拆除。
果断人员转移:累计对2821名施工人员组织紧急撤离,妥善安置在酒店、学校等安全地点。
远程集控值守:台风肆虐时,通过远程监控系统实时掌握电站运行数据,避免人员涉险。
这些做法并非高深技术,但每一条都是在用真金白银和惨痛教训换来的。
设备的“金钟罩”:IP防护等级不是摆设
设备本身的防护能力,是最后一道防线。
面对台风暴雨,户外储能设备需要怎样的防护等级?华致能源的技术方案提供了一个参考:核心PCS设备IP65 + 整套系统IP55的双层级防护体系。
IP65意味着什么?
第一位数字“6”:完全防尘,连粉尘都无法侵入设备内部。
第二位数字“5”:防喷水,能抵御任意方向的低压水柱喷射和持续暴雨冲刷。
一套集装箱式储能系统,如果防护等级不达标,强风裹挟的雨水和沙尘就可能侵入内部,导致短路、绝缘劣化甚至起火。而达标的防护设计,能让设备在“强风携雨冲击”等极端条件下,内部依然保持干燥密封。
写在台风登陆前
台风“巴威”的后期路径还存在不确定性——可能转向东北影响华北,也可能西行减弱。但有一点是确定的:“不确定”本身就是风险。
2023年台风“杜苏芮”的教训就在眼前:台风北上后与冷空气相遇,在华北造成持续性强降水。储能电站如果建在低洼地带、排水系统不畅、设备防护不足,同样面临内涝和设备损毁的威胁。
面对台风,没有万无一失,只有多做一分。
那些在台风中安然无恙的电站,不是因为运气好,而是因为在此之前,他们已经把功课做在了风雨来临之前。
