在现场 | 火力全开!龙城储能电站项目建设加速推进

来源:朝阳发布   发布时间:2026-07-26 10:36:38

盛夏七月,龙城区边杖子镇100MW/200MWh电化学储能电站项目建设现场一派热火朝天。建设团队抢抓夏季施工黄金期,倒排工期、压茬推进,项目整体建设进度平稳有序,即将进入电缆敷设与设备进场安装关键阶段。

该项目由中能国宏(北京)新能源有限公司投资建设,占地34亩,是区域绿色能源重点配套项目。规划建设100MW/200MWh电化学储能电站,同步配套新建220kV升压站及各类附属设施。



项目于今年2月26日正式开工建设。施工单位紧盯关键节点,严把质量标准,高效推进工程建设。

当前建设进展如下:

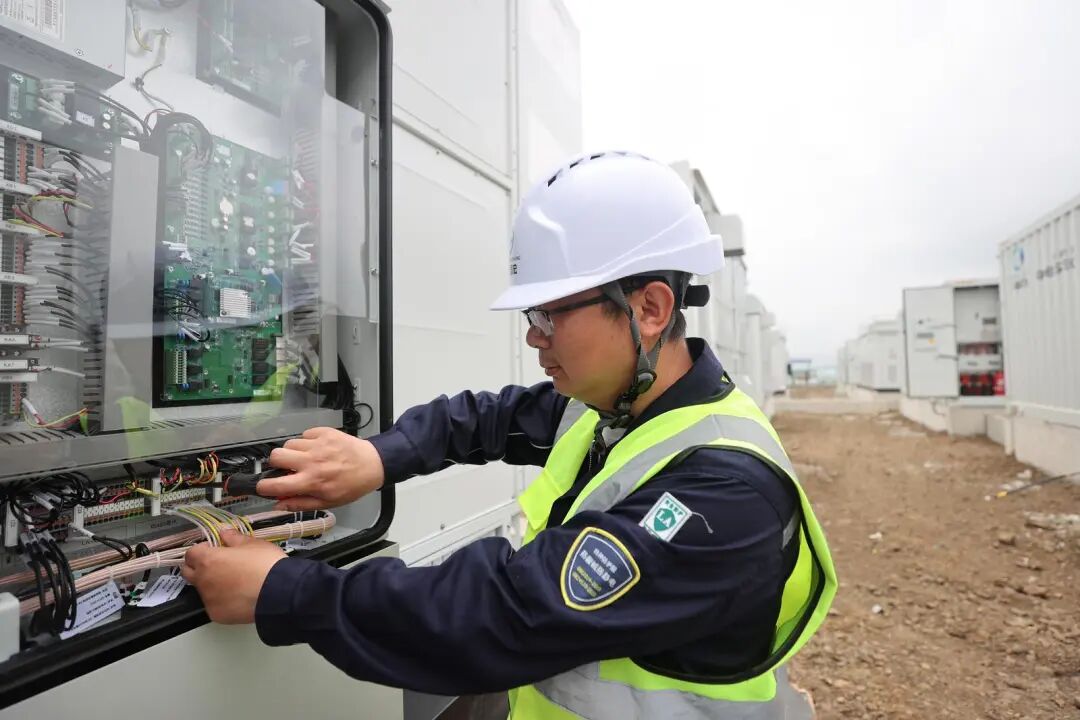

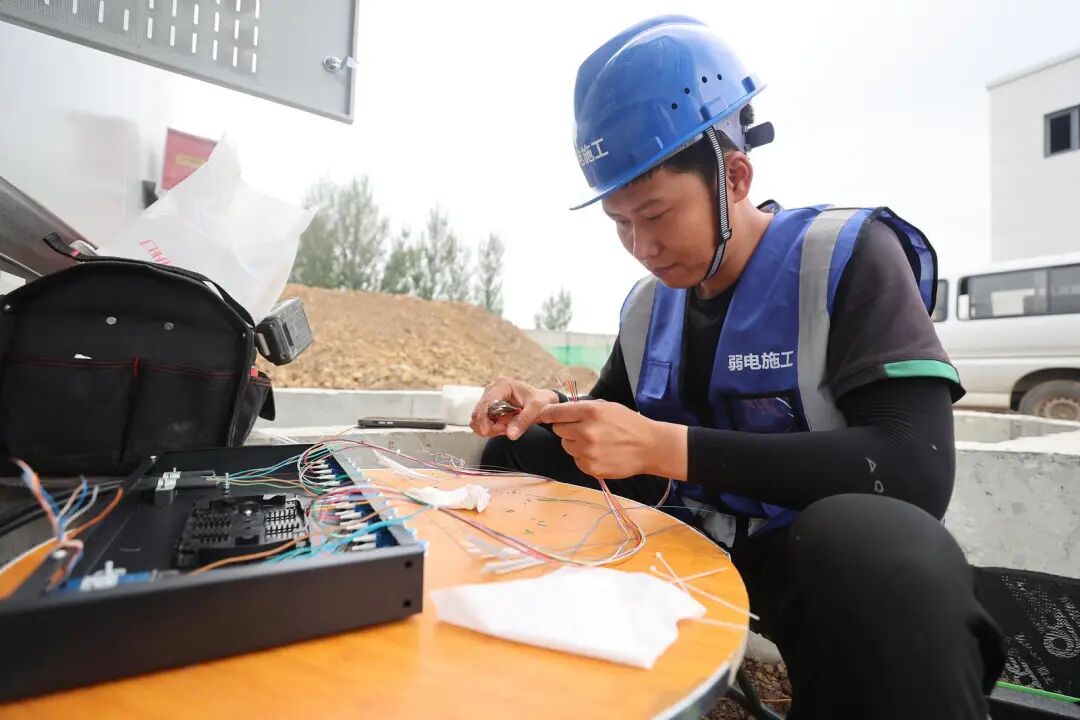

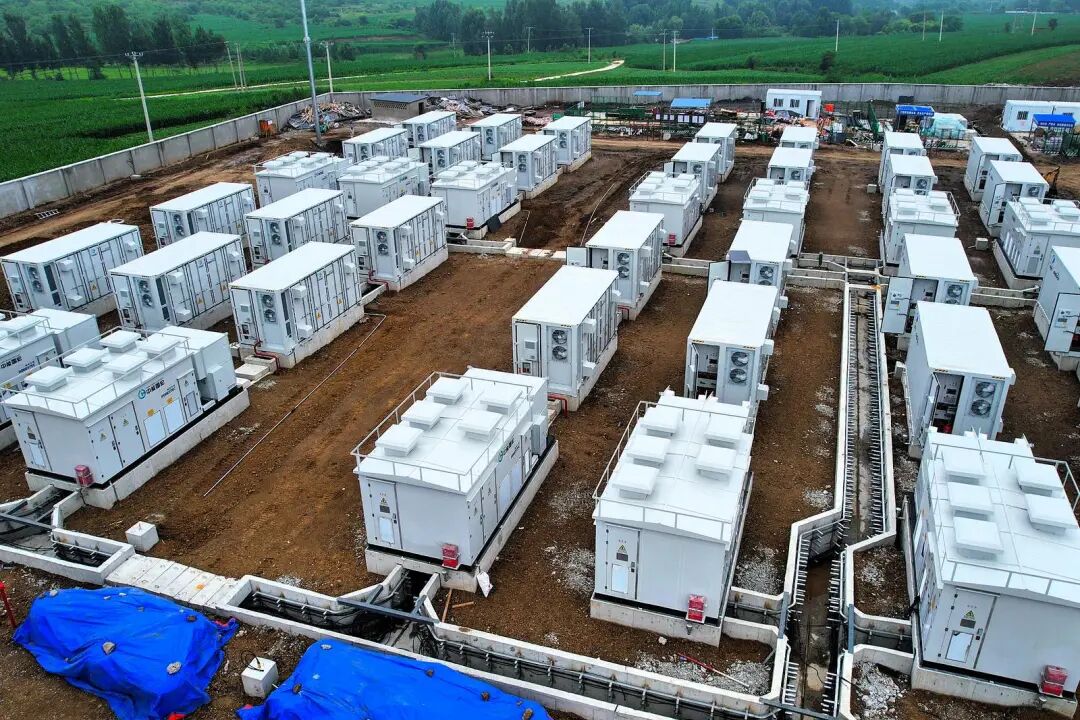

设备吊装方面:规划的60台储能设备中,已有48台完成吊装作业;

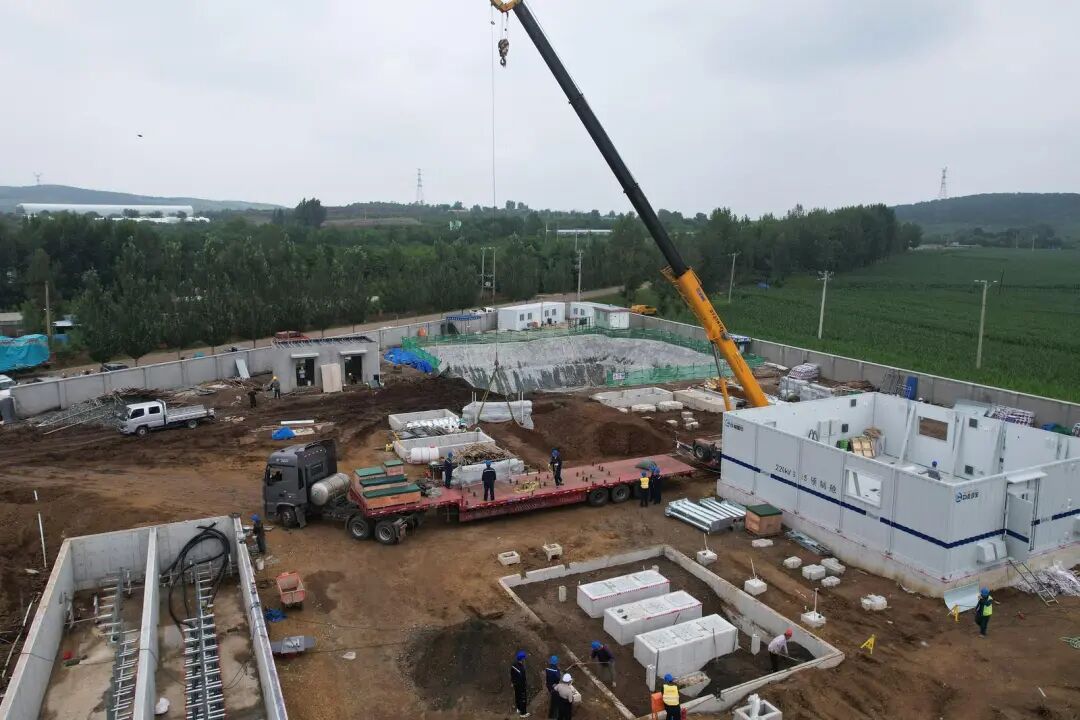

土建工程方面:项目主体基础工程基本完工,一次舱、SVG、构架、GIS、主变等基础施工全部完成;二次舱筏板混凝土浇筑顺利收官;多类站用变、接地变基础垫层浇筑工作全部落地;
后续计划:升压区各类设备将陆续进场安装。



项目全面投产后,预计可实现年产值6000万元,提供稳定就业岗位50个,将为龙城区培育绿色产业、壮大实体经济、推动高质量发展注入强劲绿色动能。



碳索储能网 https://cn.solarbe.com/news/20260726/50026435.html

新闻介绍:

龙城区边杖子镇100MW/200MWh电化学储能电站建设加速推进,60台储能设备已吊装48台,土建主体基本完工,即将进入电缆敷设与设备安装关键阶段。项目投产后预计年产值6000万元,提供50个就业岗位,为区域绿色低碳发展注入强劲动能。
