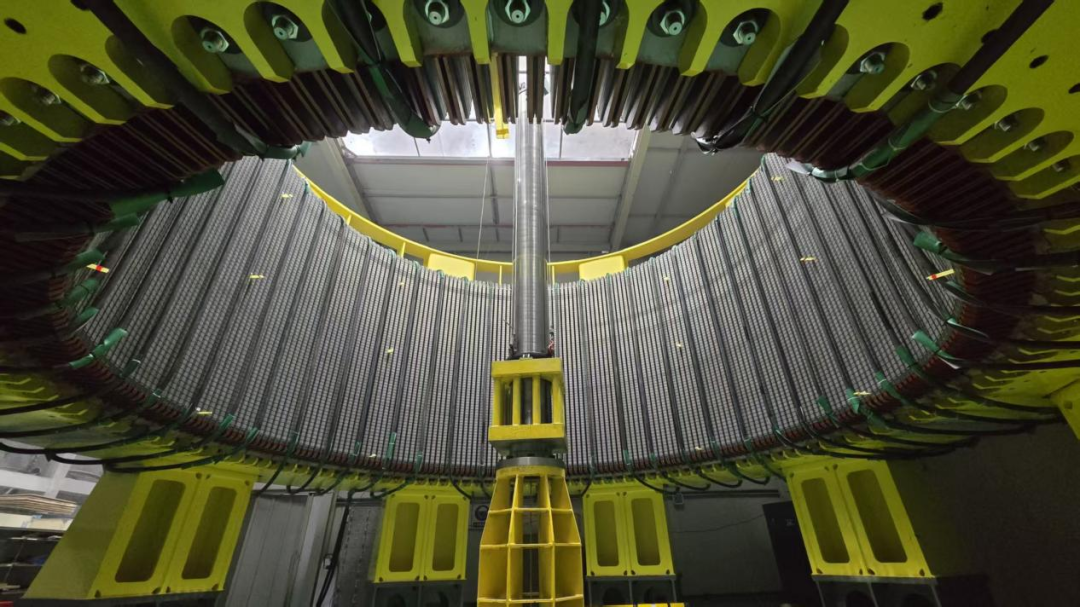

安徽石台抽水蓄能电站1号机组定子铁心磁化试验圆满完成
2026年7月25日晚,安徽石台抽水蓄能电站1号机组定子铁心磁化试验顺利完成。试验历经电缆缠绕、试验电流加载、感应电压测量及温升监测等关键环节,在持续稳定加载90分钟后,各项参数均符合技术规范要求。

该定子铁心内径5470mm、外径6700mm、总高度2900mm,由超10万张高精度硅钢片叠装而成,采用先进的搭1/3定子冲片堆积工艺,确保结构均匀性与磁路完整性。
定子铁心磁化试验是定子组装过程中的核心质量检验工序。通过外加励磁线圈建立交变磁场,可有效检测铁心片间绝缘是否存在短路、局部过热等潜在缺陷;同时,磁场引发的微幅振动有助于提升铁心整体密实度,优化电磁性能与机械稳定性。

试验数据显示:定子铁心最大温升为8.4 K,相同部位最大温差为3.5 K,铁心与机座间最大温差为8.0 K,单位铁损为1.33 W/kg。全程机座、铁心及附属结构均无异常振动、异响或过热现象,表明制造与安装工艺质量达到行业优良水平。

本次磁化试验的圆满成功,标志着石台抽水蓄能电站1号机组定子具备正式下线条件,为后续绕组嵌装、整体装配及首台机组按期投产发电奠定了坚实基础。
新闻介绍:
2026年7月25日晚,安徽石台抽水蓄能电站1号机定子铁心经过电缆缠绕、试验电流加载、感应电压测量、温升测量等步骤,稳定加载90分钟后,顺利完成磁化试验。石台抽蓄电站定子铁心内径为5470mm,外径为6700mm,总高度为2900mm,由10万余张硅钢片组成,采用搭1/3定子冲片堆积法进行叠装。定子铁心磁化试验是定子组装的关键检验工序,通过励磁线圈产生磁场,检查铁心片间绝缘是否存在短路等问题,同时
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
河南林州弓上抽水蓄能电站下水库溢洪道交通桥首片预制梁架设完成发布时间:2026-11-05 09:07:2810月31日,河南林州弓上抽水蓄能电站下水库溢洪道交通桥完成首片预制梁架设,标志着溢洪道上部结构改造施工全面启动。该桥横跨溢洪道控制段顶部,是保障枢纽运行维护与日常巡检的关键通行设施。首片梁长8.36米、重12吨,因吊装区域紧邻既有边墙和大坝,作业空间受限,项目部提前编制专项方案,严格履行审批与交底程序,实行“一梁一档”管理及工况逐项验算。吊装过程执行试吊检查、全过程监测与多重临时固定措施,确保安全受控。此次成功架设为后续批量吊装提供了实测数据和标准化施工样板。(198字)
抽水蓄能 电站建设
喜讯!浙江又一抽水蓄能电站投产发电啦!发布时间:2026-11-04 09:59:252026年10月31日,国网新源浙江衢江抽水蓄能电站2号机组正式投运,标志着该电站进入多机组协同运行新阶段。该电站位于衢州市衢江区黄坛口乡,总装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮发电电动机组,设计年发电量12亿千瓦时、年抽电量16亿千瓦时。此前,1号机组已于2026年9月1日投入商业运行;2号机组仅用37天完成调试,顺利通过54项试验,启停成功率均为100%,各项指标符合设计要求。目前,3号、4号机组正有序推进安装调试。为保障安全,电站实行物理分区管理,严格落实施工与运行隔离及“两票三制”,支撑浙江电网调峰填谷、新能源消纳与系统安全稳定运行。(199字)
抽水蓄能 机组投运 新能源消纳
张掖抽水蓄能电站上水库进出水口主体结构封顶发布时间:2026-11-04 09:56:24张掖抽水蓄能电站上水库进出水口主体结构近日顺利封顶,标志着该关键节点工程圆满完成。该进出水口全长140.4米,由反坡段、前池段、拦污栅段和调整段等组成,混凝土总浇筑量约4.2万立方米,是保障电站运行的核心构筑物。施工地处高寒地区,面临低温环境下混凝土浇筑、温控防裂及多工种交叉作业等技术与管理难题。项目部通过优化分层浇筑、强化振捣与养护、精细调配资源、严格安全管控等措施,实现全过程零事故。此次封顶为后续金属结构安装、设备调试及下闸蓄水创造了必要条件,也为推进年度建设目标和冬季连续施工奠定了坚实基础。(198字)
抽水蓄能 电站建设
贵州黔南抽蓄电站下水库建设进入新阶段!发布时间:2026-11-01 09:55:47贵州黔南抽水蓄能电站下水库工程迎来关键进展:大坝面板首仓混凝土顺利完成浇筑,标志着大坝建设正式进入面板主体施工阶段。作为抵御库水压力的核心防渗结构,面板的质量直接关系到大坝能否按期蓄水。其施工面临岩溶地质条件复杂、堆石坝体变形敏感、山区昼夜温差大及高陡斜坡易致混凝土离析等多重技术挑战,尤其在钢筋安装、铜止水敷设、滑模施工和温控防裂等方面难度突出。为此,项目团队推行“首仓即样板”管理,提前完成配合比优化、工艺试验及滑模系统验收,并对关键工序实行联合验收闭环。首仓(MB10号仓)斜长148.18米、面积1926.34平方米、浇筑方量930立方米,为后续全部面板施工提供了技术范本和实施标准。(199字)
抽水蓄能 电站建设 中国电建
甘肃永昌抽水蓄能电站1#隧道贯通发布时间:2026-10-30 10:03:5710月28日,甘肃永昌抽水蓄能电站1号隧道顺利贯通,全长1630米,是连接上、下水库的关键控制性工程。该隧道地处地质条件复杂区域,存在岩石蚀变严重、软硬不均等问题,施工安全风险高、掘进难度大。为确保工程顺利推进,项目部联合业主、监理与设计单位多次开展现场踏勘与技术会商,动态优化施工方案,强化工序衔接与资源调配。此次贯通为上、下库连接道路全线通车及主体工程全面施工创造了必要条件。后续工作将聚焦压实安全责任、严控工程质量、落实各项管控措施,保障项目高质量建设。
抽水蓄能 电站建设 隧道贯通
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
始发!新疆最大抽水蓄能电站建设全面提速发布时间:2026-10-28 09:05:4010月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。
抽水蓄能 TBM 硬岩掘进
两河口抽蓄下库闸门及拦污栅制造全面启动发布时间:2026-10-26 09:27:04两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼顾高强度与耐腐蚀性,专用于高水头、强腐蚀、频繁启闭工况下的关键部件。为保障供应,水工厂实施穿透式供应链管理,驻厂跟踪钢厂生产,协同压缩工期。目前正同步开展工艺编制、焊接评定及工装准备,确保制造高效衔接现场安装需求。(198字)
抽水蓄能电站 抽蓄项目
