新疆哈密抽水蓄能电站四台机组蜗壳座环完成吊装

来源:中国水电十六局   发布时间:2026-08-02 08:45:00

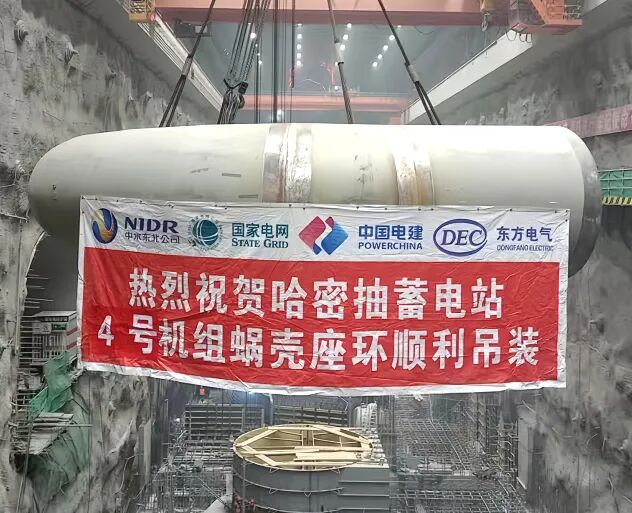

7月30日,国网新源新疆哈密抽水蓄能电站机电设备安装项目迎来关键节点——4号机组蜗壳座环顺利吊装就位,标志着电站全部4台机组蜗壳座环吊装任务圆满完成。


4月16日首台机组蜗壳座环吊装启动以来,项目部紧扣关键工期节点,科学统筹人力、设备与工序资源,稳步推进现场施工:
5月30日,3号机组蜗壳座环吊装就位;
6月17日,2号机组蜗壳座环吊装就位;
7月30日,4号机组蜗壳座环吊装就位。

随着蜗壳座环全部就位,项目施工正式转入多专业、多工作面交叉协同作业阶段。下一步,项目部将持续压实全过程管理责任,高效推进水轮机、发电电动机等核心设备的安装与调试工作,全力冲刺年度建设目标,为电站2027年实现首台机组按期投产发电奠定坚实基础。

新疆哈密抽水蓄能电站位于哈密市伊州区,规划总装机容量1200MW,共安装4台立轴单级混流可逆式水泵水轮机—发电电动机组,单机容量300MW,额定水头474米。电站建成后,将成为新疆电网不可或缺的“稳定器”与“调节器”,显著提升西北电网对风电、光伏等波动性新能源的消纳能力,有力支撑新疆建设国家清洁能源战略基地,为保障国家能源安全、服务“双碳”战略目标提供坚实支撑。


碳索储能网 https://cn.solarbe.com/news/20260802/50026924.html

新闻介绍:

7月30日,国网新源新疆哈密抽水蓄能电站机电设备安装项目4号机组蜗壳座环顺利吊装就位,至此,电站4台机组蜗壳座环吊装任务全部完成。自4月16日电站首台机组蜗壳座环吊装启动后,项目部紧盯关键工期节点,科学调配资源,稳定推进现场施工,5月30日、6月17日、7月30日,3号、2号、4号机组蜗壳相继顺利吊装就位。接下来,项目施工将全面进入多专业、多工作面交叉协同作业阶段。项目部将持续压实管理责任,有序推

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
