云浮水源山抽水蓄能电站首台机组座环蜗壳成功吊装
2026年8月5日,在广东能源集团成立25周年之际,云浮水源山抽水蓄能电站项目迎来关键建设节点——首台机组座环蜗壳顺利完成吊装就位,标志着电站机电安装工程全面进入新阶段。

座环蜗壳是水泵水轮发电机组的核心埋入部件,承担着均匀导流、稳定流态及承载机组载荷等多重关键功能。

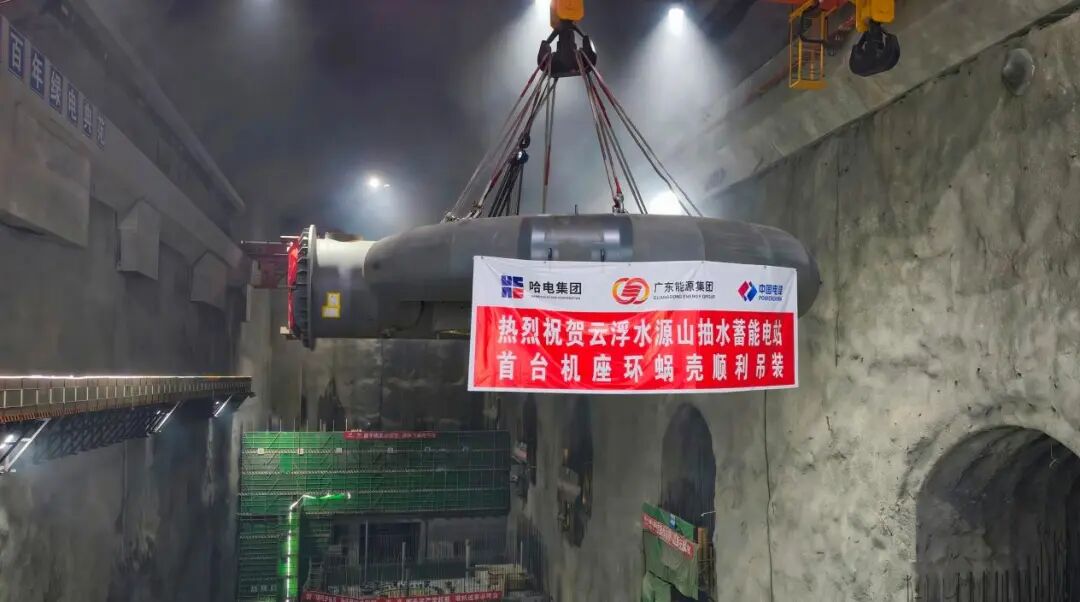

本次吊装的是1号机组座环蜗壳,由制造厂完成预制后分两瓣运抵现场,历时39天完成现场整体组焊。该部件座环内径约5240毫米,最大外形尺寸达9850×9100毫米,吊装总重约138.5吨。专项验收一次合格率与焊接质量优良率均达100%。
吊装作业采用主厂房2×250吨桥式起重机,依次完成起吊、平移、对位及精准落位,全过程安全平稳、操作规范、秩序井然。

为确保吊装作业安全、精准、高效,项目建设单位组织各参建单位在吊装前逐项完成吊具装配、作业条件核查及安全技术交底,严格执行大件吊装审批流程;吊装过程中,各岗位协同联动、精细管控,高质量完成全工序衔接。
作为广东能源集团首批开工建设的抽水蓄能电站,云浮水源山项目将坚定贯彻集团“123高质量发展战略”,锚定打造“安全优质廉洁精品工程”目标,持续强化工程建设全过程管控,不断夯实安全与质量管理根基,以扎实建设成效助力集团能源结构优化升级,切实为粤港澳大湾区能源安全与稳定供应提供坚实支撑与战略保障。
新闻介绍:
2026年8月5日,在广东能源集团成立25周年之际,云浮水源山抽水蓄能电站项目工程建设迎来重要节点——首台机组座环蜗壳顺利吊装就位,机电安装工程由此进入全新阶段。 座环蜗壳是水泵水轮发电机组核心埋入部件,兼具均匀导流、稳定流态及承载机组载荷等关键功能。本次吊装的1号机组座环蜗壳,经厂内预制、分两瓣运抵现场,历时39天完成整体组焊;座环内径约5240毫米,最大外形尺寸约9850×9100毫米,吊装总
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
宁夏华电牛首山东抽水蓄能电站工程进厂交通洞顺利进洞发布时间:2026-10-20 09:19:45宁夏华电牛首山东抽水蓄能电站工程于10月12日实现进厂交通洞顺利进洞,标志着项目建设取得关键进展。该电站位于宁夏中卫市中宁县与吴忠市青铜峡市交界处的黄河青铜峡水库右岸牛首山西麓,总装机容量1400兆瓦,主要由上水库、下水库、输水系统、地下厂房和开关站等枢纽建筑物组成。当前施工标段涵盖进厂交通洞及附属洞室、下库表土堆存场、下水库坝后指定高程以下压坡体填筑、开关站平台一期开挖,以及筹建期砂石骨料与混凝土拌和系统建设。其中,进厂交通洞全长2044米,包含主变运输洞、尾闸运输洞、排水廊道及岔洞等分支结构,是后续地下厂房等主体洞室施工的核心通道。项目将以此为起点,持续推进各关键节点建设,确保高质量履约。(199字)
抽水蓄能 电站建设 输水系统
浙江景宁抽蓄电站首台机组定子吊装完成!发布时间:2026-10-19 09:12:30浙江景宁抽水蓄能电站1号机组定子成功吊装,标志机电安装进入核心攻坚阶段。该1400MW电站为华东新型电力系统关键支撑,额定水头630米,年发电14亿千瓦时,将大幅提升电网调峰、储能及新能源消纳能力,并带动畲乡交通、生态旅游与就业协同发展。
抽水蓄能 新型电力系统 能源保供
新疆额敏抽水蓄能电站项目开工仪式顺利举行发布时间:2026-10-16 09:44:44新疆额敏抽水蓄能电站10月13日正式开工,总投资105.26亿元,装机1400MW,年发电19.83亿千瓦时,年减碳超60万吨。项目是国家中长期布局重点工程,兼具调峰储能、应急备用、水资源调控等多重功能,将破解北疆新能源消纳瓶颈,赋能区域绿色低碳发展。
抽水蓄能 新型电力系统 绿色低碳
南网储能电白抽水蓄能电站顺利通过下水库截流验收发布时间:2026-10-15 09:24:4910月13日,广东电白抽水蓄能电站下水库工程顺利通过截流验收,正式进入主体工程建设高峰期。验收委员会确认工程全面满足截流技术与管理要求,为上下水库协同施工及地下厂房等关键建设奠定坚实基础。项目将全力打造国家抽水蓄能精品示范工程。
抽水蓄能 电白电站 截流验收
平江抽水蓄能电站尾闸室3号机组事故闸门吊装完成发布时间:2026-10-13 09:45:3910月9日,水电八局机电公司顺利完成湖南平江抽水蓄能电站尾闸室3号机组事故闸门吊装作业。该闸门为平面滑动钢闸门,总重约47.4吨,分两节运抵现场后组装,由80吨桥机精准吊装就位。至此,尾闸室4扇事故闸门已安装3扇,完成进度达75%,为年底完成全部尾水金属结构安装奠定基础。项目部通过周密组织运输、洞内翻身、入槽就位等环节,强化技术交底、全过程旁站监督及多工种协同,保障了吊装安全高效。平江抽水蓄能电站总装机1400兆瓦,承担湖南电网调峰、填谷、调频、调相及事故备用等关键任务,对优化区域能源结构和支撑地方发展具有重要作用。(199字)
抽水蓄能 电站建设 水电八局
黑龙江尚志抽水蓄能电站下水库下闸蓄水发布时间:2026-10-13 09:39:11黑龙江尚志抽水蓄能电站下水库近日正式下闸蓄水,标志着工程由建设阶段转入蓄水发电准备阶段。该电站位于尚志市,距哈尔滨127公里,属一等大(1)型工程,主要服务黑龙江电网,并为东北电网提供调峰、填谷、调频、调相、储能及备用等灵活调节功能。电站总装机容量120万千瓦(原文“1200千瓦时”应为笔误,据行业惯例及上下文数据修正),设计年发电量20.08亿千瓦时,年抽水电量26.77亿千瓦时。下水库正常蓄水位333米,库容1853.31万立方米,主要建筑物包括钢筋混凝土面板砂砾石坝(最大坝高40米)、泄洪放空洞和侧槽式溢洪道。北京院全程参与设计,历时四年协同攻关,为后续机组并网发电奠定关键基础。(199字)
抽水蓄能 电站建设 水电机组
