从一纸蓝图到拔地而起,宁夏荣光电力工程有限公司以“荣光速度”与“铁军精神”,在广袤的盐池大地上再次书写新能源建设新篇。由该公司以EPC总承包模式承建的盐池卓跃100MW/400MWh储能项目,目前已全面进入决战“9·15”并网冲刺阶段——施工现场紧张有序、多线并进,各项关键节点高效推进,充分彰显荣光电力作为行业领军企业的综合实力与责任担当。
01 项目概览:打造宁夏电网“超级充电宝”

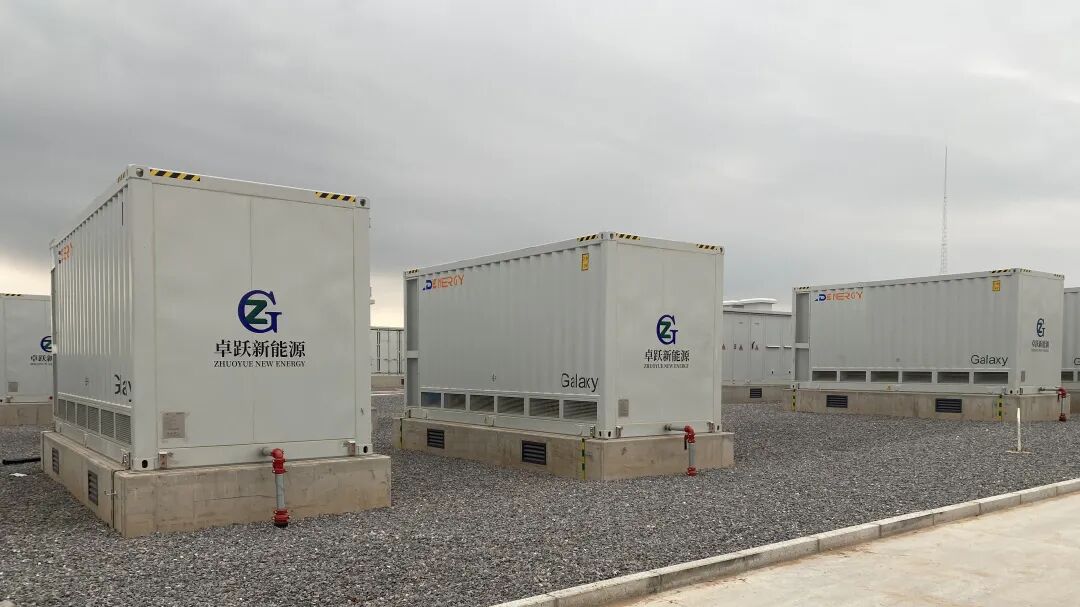

作为宁夏地区重点布局的电网侧独立储能示范项目,盐池卓跃100MW/400MWh储能电站总投资4.1191亿元,建设总工期8个月。项目采用技术成熟、安全可靠的磷酸铁锂储能系统,配置行业主流的5MW/20MWh液冷储能单元,全站共设80个集装箱式电池舱及20台PCS升压一体机,系统集成度高、运行效率优、运维便捷性强。

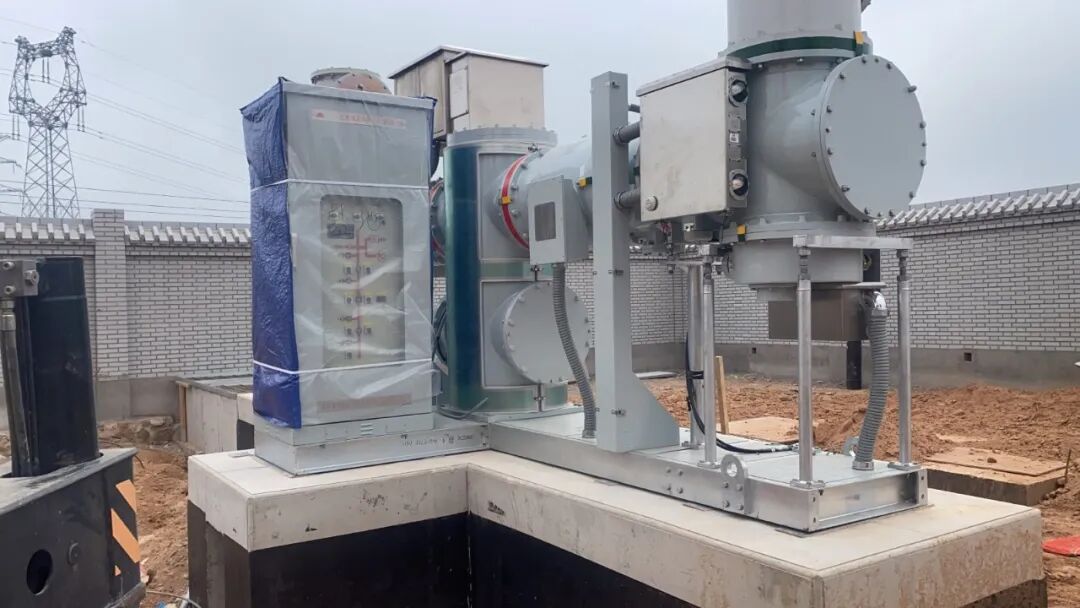

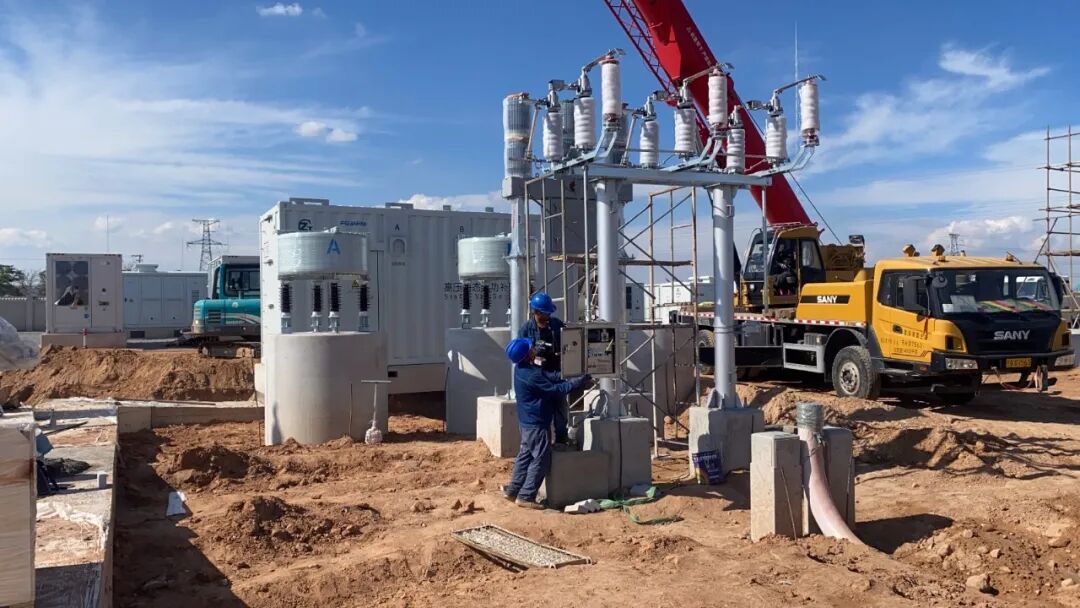

在电力汇集与外送方面,项目配套新建1座110kV升压站,配置1台100MVA主变压器;通过5回35kV集电线路汇集储能单元电能,最终以1回110kV线路接入盐州330kV变电站,新建送出线路全长1.66km,实现与宁夏主网的高效、稳定、无缝对接。

02 进度直击:多线协同攻坚,现场管理见真章
自2026年1月正式破土动工以来,面对工期紧、任务重、交叉作业多等挑战,宁夏荣光电力工程有限公司项目部坚持“起步即冲刺、开局即决战”,依托科学统筹与精细化管理,推动工程建设持续提速提效。

外送线路实现全线贯通:110kV外送线路已与盐州第二储能电站同塔架设完成,打通电力外送“最后一公里”,为全容量并网提供物理通道保障。
根据最新施工计划,项目将于9月15日全面完成建设任务,正式向全容量并网发起最后冲刺!

03 匠心质造:“荣光质量”筑牢安全生命线
高效推进的背后,是荣光电力对质量与安全的极致坚守。作为EPC总承包方,公司始终坚持“质量第一、安全至上”原则,将全过程质量管控贯穿于设计、采购、施工各环节。

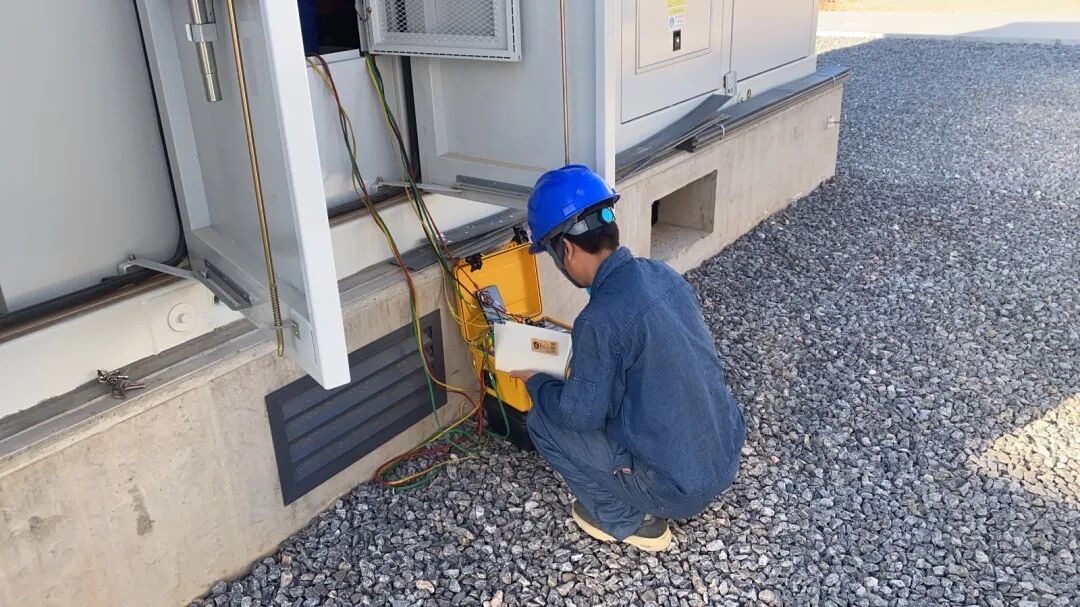

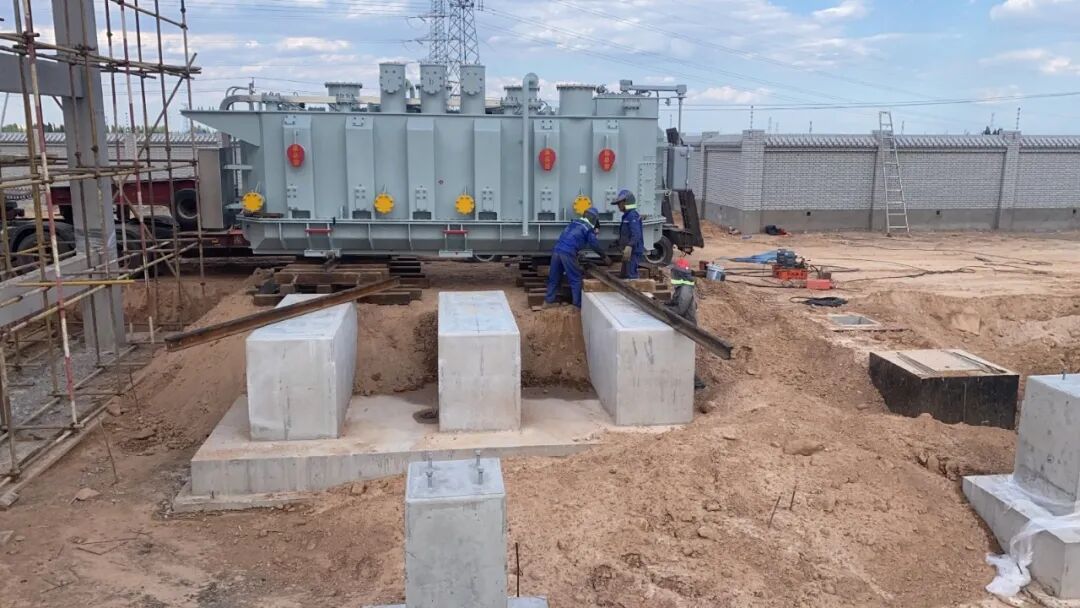

针对项目所在地复杂地质条件,项目团队依托详实的地勘报告,科学开展地基处理分区设计与精准施策:全面采用3:7灰土换填垫层工艺,对压实系数、分层铺填厚度等关键参数实施全过程动态监控,并引入具备资质的第三方检测单位开展现场静载荷试验,以实测数据验证地基承载力,确保全站上百个设备基础长期运行安全稳固、零沉降风险。

04 实力见证:树立宁夏新型储能新标杆
作为深耕新能源工程领域多年的行业骨干企业,宁夏荣光电力工程有限公司此前仅用不到7个月,高质量建成同区域150MW/600MWh储能标杆项目,生动诠释了“荣光速度”与“荣光质量”的有机统一。当前,在盐池卓跃项目中,公司进一步升级全流程管控体系,全面推行标准化施工、模块化装配与智能化运维前置布局,致力于打造安全性高、调节性能优、经济性好、可复制推广的区域新型储能示范工程。
荣光聚力,储能未来! 随着“9·15”并网节点日益临近,盐池卓跃储能项目已进入倒计时阶段。项目投运后,将全面纳入国网宁夏电力有限公司统一调度体系,显著提升区域电网调峰、调频、备用及新能源消纳能力,为宁夏构建新型电力系统、加快绿色低碳转型注入坚实可靠的储能支撑力量。

新闻介绍:
从一纸蓝图到拔地而起,宁夏荣光电力工程有限公司再次以“荣光速度”和“铁军精神”,在广袤的盐池大地上书写新能源建设的传奇。 由宁夏荣光电力工程有限公司以EPC总承包模式承建的盐池卓跃100MW/400MWh储能项目,目前正处于决战“9·15” 的并网冲刺阶段,施工现场热火朝天,各项节点高效推进,展现了荣光电力作为行业领军者的硬核实力。01项目概览:技术领先的电网“超级充电宝”作为宁
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
公司台区储能产品应用落地迈出关键一步发布时间:2026-11-11 08:14:26四川首个末端保供型微电网投运,首创“构网型储能+10kV线路微网”协同模式,实现“线路停运、台区不停电”。毫秒级孤岛切换、全自动并网、100%不平衡负载支撑、90%系统效率、全浸没液冷安全设计,标志台区储能规模化应用取得关键突破。
微电网 构网型储能 台区储能
【集团动态】天禾光域压缩空气储能项目落地专题会在四川天府新区召开发布时间:2026-11-11 07:58:4211 月 6 日,天禾光域压缩空气储能项目落地专题会于四川天府新区顺利召开。四川天府新区党工委委员、管委会副主任甘锐,天禾光域集团董事长秦国强出席会议。会议聚焦项目落地推进、政策对接、申报时序安排及各方工作分工等重点事项开展深入会商,统筹协调项目推进过程中的相关事宜。会上,与会各方交流研讨四川省新型储能相关政策动向,围绕容量电价、电力现货交易等市场化机制开展研判。系列政策红利持续释放,将进一步拓宽
构网型储能 磷酸铁锂 新能源消纳
山东火天新材料科技有限公司200MW/400MWh储能项目(EPC)招标公告发布发布时间:2026-11-11 07:34:32山东火天新材料科技有限公司于11月9日发布200MW/400MWh储能项目EPC总承包招标公告。该项目位于淄博市高青县唐坊镇,由山东火天新型储能科技有限公司投资建设,规划建设总装机容量200兆瓦,配套储能时长为2小时,总储能容量达400兆瓦时。作为典型的电化学储能设施,项目将采用设计、采购、施工一体化的EPC模式推进实施。公告标志着该大型储能项目正式进入工程承建方遴选阶段,后续将开展投标、评标及合同签订等程序。项目建成后,有望提升区域电网调峰调频能力与新能源消纳水平。(198字)
储能项目 EPC 储能招标
喜报!天合储能荣膺国家级最高认定发布时间:2026-11-11 07:28:35天合储能成功入选2026年国家级专精特新“小巨人”企业,成为储能领域技术自主化标杆。依托全栈自研Cell-to-Grid技术体系、587Ah电芯及Elementa金刚3系统,实现安全性、效率与经济性突破。连续12季度稳居BNEF Tier 1,2026上半年出货超5GWh,海外订单占比超95%。
储能 专精特新 新能源
通电倒计时!钱塘前进电网侧储能电站顺利完成模拟通电测试发布时间:2026-11-11 07:26:43钱塘前进电网侧储能电站项目位于杭州钱塘区前进街道,总投资近1.2亿元,占地约18亩,总装机容量50MW/100MWh,由11套标准化储能单元及配套升压变、储能变流器、电池系统、能量管理、风冷温控和智能消防设施构成。项目服务于新能源密集的工业园区,旨在缓解区域电网压力、提升输电效率,并支撑新能源配储需求。近日,电站顺利完成全覆盖模拟通电测试,涵盖主变系统巡检、PCS舱与35kV预制舱设备状态核查、开关手车定位、继电保护整定值复核及主控平台状态确认等关键环节,严格对标正式通电技术标准。测试成功标志着电站已全面具备通电条件,计划于11月中旬正式投运,为区域电网提供调峰、负荷平抑等调节能力。(199字)
储能电站 电网侧 通电测试
工况实测|零下-50℃极寒突围!兆钠新能源斩获CESC2026 先进储能技术挑战赛 “卓越奖”发布时间:2026-11-10 10:59:54兆钠新能源在第四届CESC储能大会暨第二届全国先进储能技术挑战赛中,凭借自主研发的超低温钠离子电池斩获“卓越奖”。该电池经国家级检测机构现场工况实测,在-50℃极端低温下实现1C稳定放电,容量保持率达78.34%;-30℃时0.2C充电容量保持率高达89.69%。其技术突破源于高倍率正极材料、高动力学电解液及负极界面调控等自主核心技术,有效降低低温电荷转移阻抗,拓展了钠电应用温度边界。产品适配高寒电网调峰、极地离网储能、低温AGV等特种场景。公司已形成沪日双中心研发格局与江阴产业化基地,正加速推进全固态、无负极等下一代钠电技术落地。(199字)
兆钠新能源 储能大会 储能技术挑战
青海:特高压激活源网荷储全链条发布时间:2026-11-10 09:35:45青海依托青豫±800千伏特高压直流工程,系统激活“源—网—荷—储”全链条协同发展。该工程自2020年底投运以来,打通了青海清洁能源富集区与华中负荷中心的电力通道,累计外送清洁电量超1000亿千瓦时,显著推动新能源装机从2445万千瓦跃升至6335.2万千瓦,率先实现新能源装机与发电量占比“双主体”。通过构建大型+分布式调相机群、光热储能及数字孪生智能运维体系,有效破解高海拔、高比例新能源并网与远距离外送的技术难题。同时带动光伏制造、风电装备等产业链集聚,拓展绿电外送至23个省区市,并为后续青桂、青粤特高压建设积累关键技术和人才支撑。(199字)
清洁能源 新型储能 新能源
