公司联合松江供电公司精准调控储能电站,筑牢高温保供防线

来源:上海电力设计院有限公司   发布时间:2026-09-04 10:06:43

公司联合松江供电公司精准调控储能电站,筑牢高温保供防线

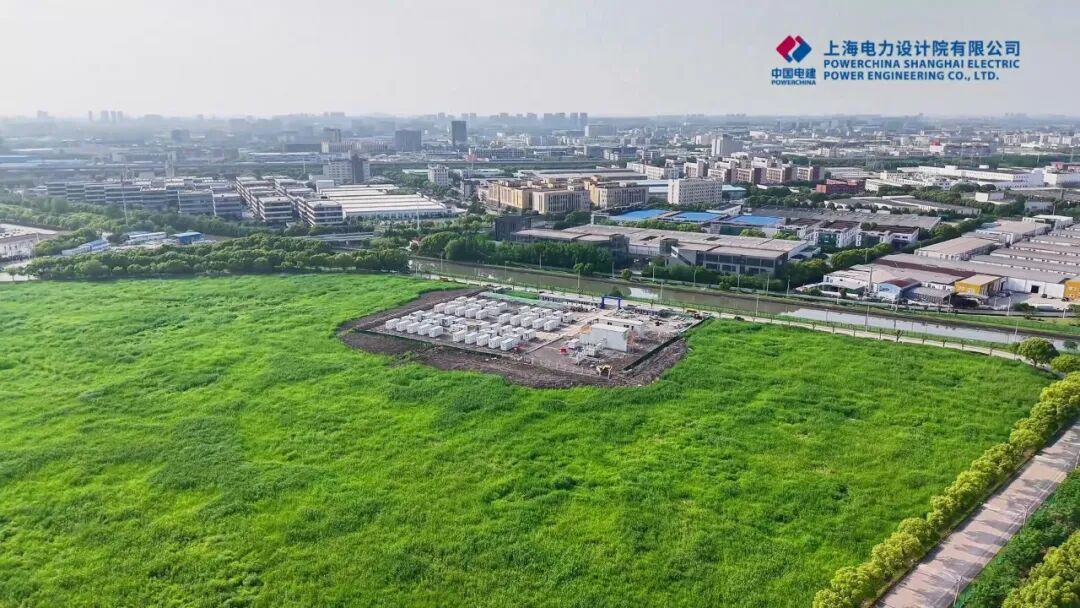

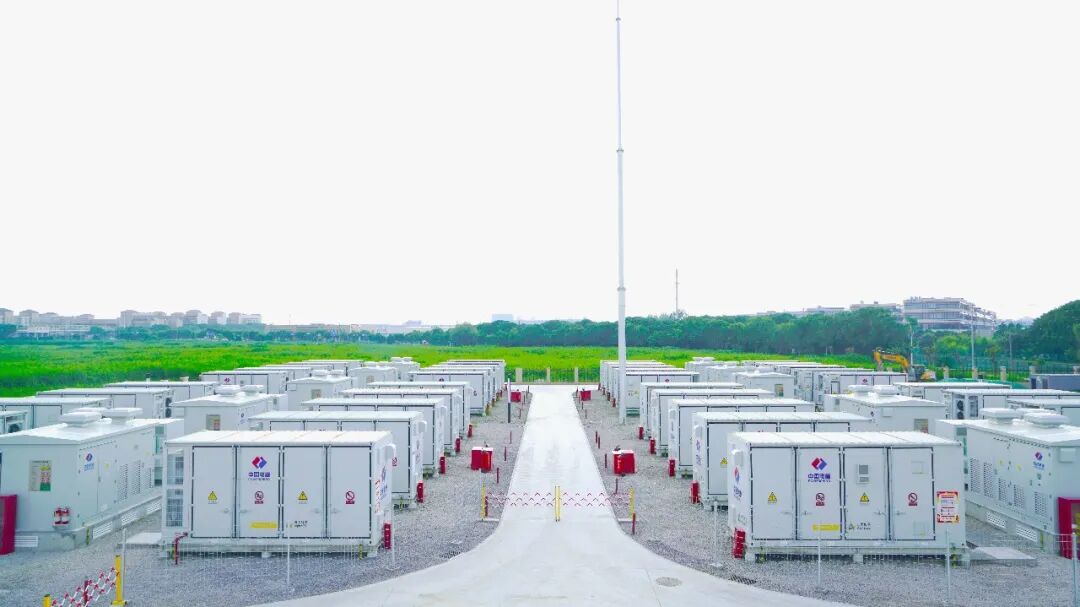

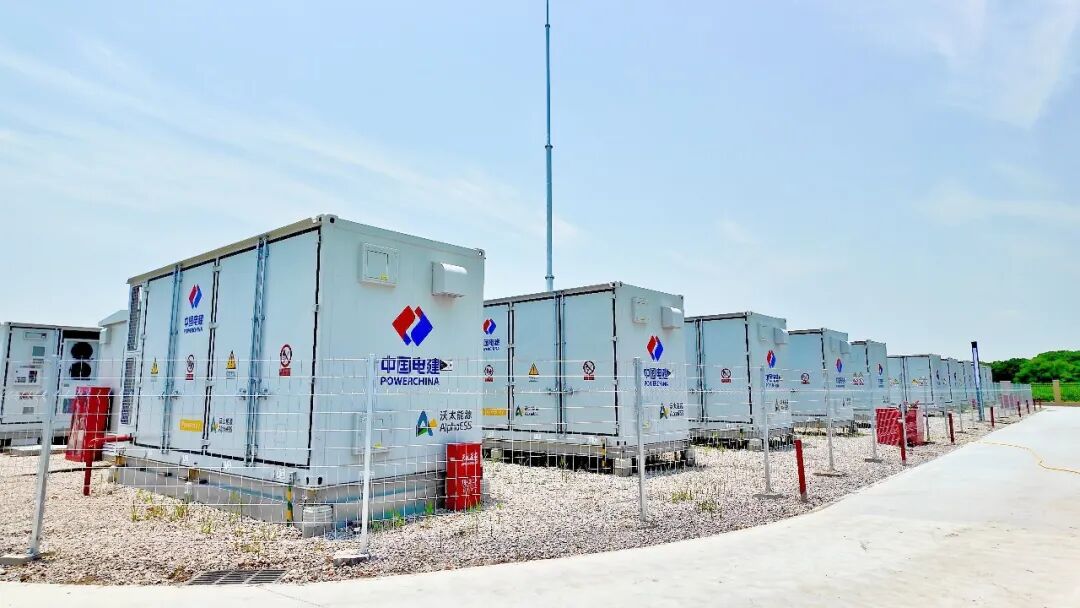

在2026年夏季极端高温天气的严峻考验下,由公司投资建设的上海首座110千伏独立储能电站——申松双域储能电站,自6月底并网投运以来,迅速转化为区域电网的“超级充电宝”。

面对区域电网持续承压的重载形势,公司充分发挥在电网规划与系统集成领域的技术优势,联合松江供电公司开展储能电站精准调控,通过“源—网—荷—储”深度协同,切实筑牢高温天气下区域电网安全保供防线。

项目情况


技术引领:联合开展调控策略优化

针对申松双域储能电站所接入的220千伏华阳桥站2号主变长期存在的重载问题,公司主动跨前一步,与松江供电公司组建联合攻关团队。

依托公司在新型电力系统规划与多源协同调控方面的深厚积淀,双方共同立项开展《计及独立储能运行影响的地区电网自适应调控模式与优化运行技术研究》创新项目。在市调统一指导下,联合团队基于华阳桥站2号主变的实际负载特性与运行边界,量身定制“低谷半功率充电、高峰半功率放电”的保供运行模式,为电网调峰提供科学、可靠的“软件”支撑。


精准施策:实战检验保供成效

7月17日,松江电网最大负荷达330.59万千瓦,创历史新高。面对严峻的保供压力,公司联合调度团队紧盯负荷曲线变化趋势,将储能运行策略进一步细化为“阶梯式充放电”模式。

在当日晚高峰重载时段(15:00至23:00),通过分时段、分出力(20MW—24MW)的精准放电调控,高效实现削峰填谷,显著缓解主变运行压力。


项目实战数据充分印证联合调控成效:
华阳桥站2号主变负载峰谷差由72.47MW大幅降低至44.86MW;
主变重载持续时间由3小时13分钟急剧压缩至仅7分钟。

该成果不仅有效规避了主变过载风险,更显著提升了区域电网关键设备的健康运行水平与安全裕度。

重要意义

持续发力:护航城市能源安全

此次联合调控的成功实践,标志着公司正加速实现从“投资建设”向“全周期精细化运营”的战略延伸,是新型储能高质量发展的典型范例。

下一步,公司将持续深化与松江供电公司的常态化联动机制,迭代优化“阶梯式充放电”等自适应调控策略,加快构建“实时监测—智能分析—动态调度—闭环反馈”的全过程管控体系。

同时,公司将积极配合推进华阳桥站3号主变扩建等配套电网升级工程,以“软硬协同、源网并重、储调一体”的综合能源服务能力,为上海超大城市应对极端气候挑战、保障能源安全稳定供应贡献坚实可靠的“上海院力量”。


索比光伏网 https://cn.solarbe.com/news/20260904/50028640.html

新闻介绍:

筑绿松江储动未来WE DO IT BETTER公司联合松江供电公司精准调控储能电站筑牢高温保供防线在2026年夏季极端高温天气的严峻考验下,由公司投资建设的上海首座110千伏独立储能电站——申松双域储能电站,自6月底并网投运以来,迅速转化为区域电网的“超级充电宝”。面对区域电网的重载压力,公司充分发挥技术优势,联合松江供电公司开展储能电站精准调控,通过“源网荷储”深度协同,成功筑牢高温电网保供防线

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
