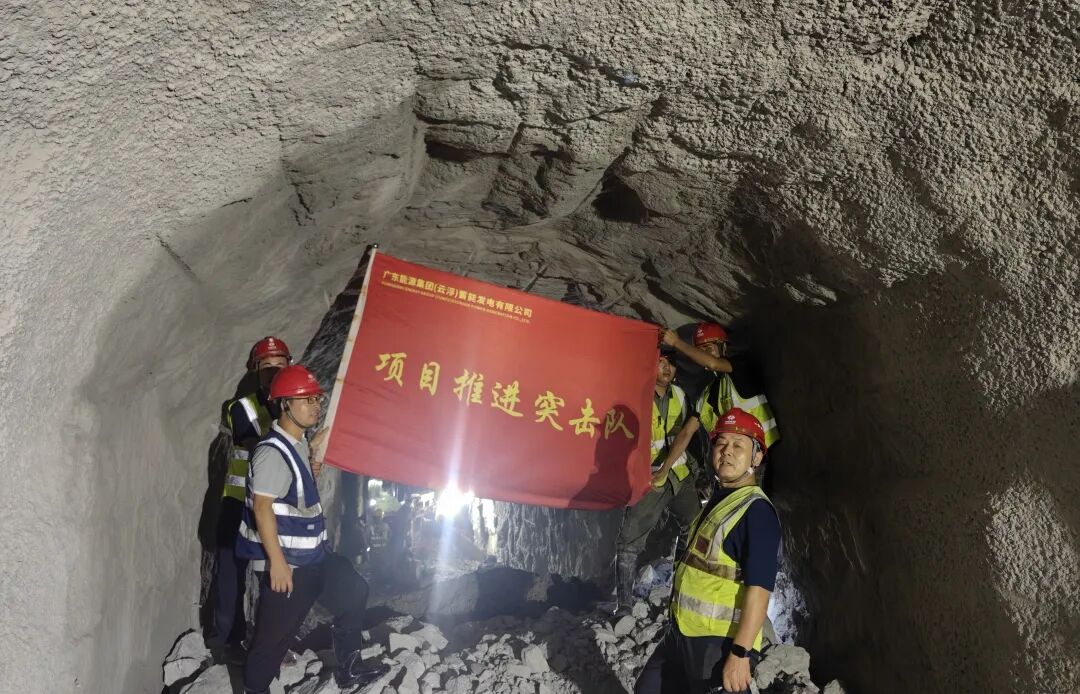

2026年9月8日上午,随着最后一循环开挖作业顺利完成,云浮水源山抽水蓄能电站自流排水洞实现全线贯通。

自流排水洞全长2406.4米,隧洞净宽2.8米、净高3.0米,是电站地下洞室群中长度最长的关键隧洞工程。
该工程于2023年3月4日正式进洞施工,历经三年零六个月、1200余个日夜的连续攻坚,圆满完成全线开挖任务。

该隧洞主要承担地下厂房及输水系统等核心区域的排水功能,是电站地下工程的核心排水通道,兼具施工期临时排水与运营期永久排水双重作用,实现“一洞两用”,经济效能突出。
针对狭长隧洞通风排烟的技术难点,项目创新采用电动新能源出渣车替代传统内燃出渣设备,从源头减少尾气排放,有效降低洞内通风排烟压力,显著改善施工作业环境,同时降低废气治理成本。
自流排水洞的顺利贯通,成功打通项目地下工程排水关键通道,标志着电站地下洞室群施工取得重大突破性进展,为后续主体工程建设及按期投产发电筑牢坚实基础。
新闻介绍:
2026年9月8日上午,随着最后一循环开挖作业顺利完成,云浮水源山抽水蓄能电站自流排水洞实现全线贯通。 自流排水洞全长2406.4m,隧洞净宽2.8m、净高3.0m,为电站地下洞室群中长度最长的关键隧洞工程。该工程于2023年3月4日正式进洞施工,历经三年零六个月、1200余个日夜的连续攻坚,最终圆满完成全线开挖任务。 该隧洞主要承担地下厂房及输水系统等核心区域的排水功能,是电站地下工程的核心排水
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
河南林州弓上抽水蓄能电站下水库溢洪道交通桥首片预制梁架设完成发布时间:2026-11-05 09:07:2810月31日,河南林州弓上抽水蓄能电站下水库溢洪道交通桥完成首片预制梁架设,标志着溢洪道上部结构改造施工全面启动。该桥横跨溢洪道控制段顶部,是保障枢纽运行维护与日常巡检的关键通行设施。首片梁长8.36米、重12吨,因吊装区域紧邻既有边墙和大坝,作业空间受限,项目部提前编制专项方案,严格履行审批与交底程序,实行“一梁一档”管理及工况逐项验算。吊装过程执行试吊检查、全过程监测与多重临时固定措施,确保安全受控。此次成功架设为后续批量吊装提供了实测数据和标准化施工样板。(198字)
抽水蓄能 电站建设
喜讯!浙江又一抽水蓄能电站投产发电啦!发布时间:2026-11-04 09:59:252026年10月31日,国网新源浙江衢江抽水蓄能电站2号机组正式投运,标志着该电站进入多机组协同运行新阶段。该电站位于衢州市衢江区黄坛口乡,总装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮发电电动机组,设计年发电量12亿千瓦时、年抽电量16亿千瓦时。此前,1号机组已于2026年9月1日投入商业运行;2号机组仅用37天完成调试,顺利通过54项试验,启停成功率均为100%,各项指标符合设计要求。目前,3号、4号机组正有序推进安装调试。为保障安全,电站实行物理分区管理,严格落实施工与运行隔离及“两票三制”,支撑浙江电网调峰填谷、新能源消纳与系统安全稳定运行。(199字)
抽水蓄能 机组投运 新能源消纳
张掖抽水蓄能电站上水库进出水口主体结构封顶发布时间:2026-11-04 09:56:24张掖抽水蓄能电站上水库进出水口主体结构近日顺利封顶,标志着该关键节点工程圆满完成。该进出水口全长140.4米,由反坡段、前池段、拦污栅段和调整段等组成,混凝土总浇筑量约4.2万立方米,是保障电站运行的核心构筑物。施工地处高寒地区,面临低温环境下混凝土浇筑、温控防裂及多工种交叉作业等技术与管理难题。项目部通过优化分层浇筑、强化振捣与养护、精细调配资源、严格安全管控等措施,实现全过程零事故。此次封顶为后续金属结构安装、设备调试及下闸蓄水创造了必要条件,也为推进年度建设目标和冬季连续施工奠定了坚实基础。(198字)
抽水蓄能 电站建设
甘肃永昌抽水蓄能电站1#隧道贯通发布时间:2026-10-30 10:03:5710月28日,甘肃永昌抽水蓄能电站1号隧道顺利贯通,全长1630米,是连接上、下水库的关键控制性工程。该隧道地处地质条件复杂区域,存在岩石蚀变严重、软硬不均等问题,施工安全风险高、掘进难度大。为确保工程顺利推进,项目部联合业主、监理与设计单位多次开展现场踏勘与技术会商,动态优化施工方案,强化工序衔接与资源调配。此次贯通为上、下库连接道路全线通车及主体工程全面施工创造了必要条件。后续工作将聚焦压实安全责任、严控工程质量、落实各项管控措施,保障项目高质量建设。
抽水蓄能 电站建设 隧道贯通
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
始发!新疆最大抽水蓄能电站建设全面提速发布时间:2026-10-28 09:05:4010月25日,中铁装备3.53米超小转弯TBM在新疆若羌抽水蓄能电站自流排水洞成功始发,系南疆首个、新疆在建最大抽蓄项目关键进展。设备专为高硬花岗岩、断层破碎带及戈壁恶劣环境定制,具备强适应性与智能控制能力,助力打造西北新型电力系统核心储能枢纽。
抽水蓄能 TBM 硬岩掘进
两河口抽蓄下库闸门及拦污栅制造全面启动发布时间:2026-10-26 09:27:04两河口混合式抽水蓄能电站是全球在建规模最大的同类电站,其金属结构制造对引水系统与机组运行安全至关重要。由公司第一水工机械厂承担的上、下库闸门及拦污栅制造任务正有序推进:上库部分已进入交付收尾阶段;随着首批不锈钢复合钢板于10月20日提前10天到厂,下库制造全面启动,实现“上库收尾、下库开工”的平稳转序。该复合钢板采用“碳钢基材+4毫米不锈钢覆层”双层结构,兼顾高强度与耐腐蚀性,专用于高水头、强腐蚀、频繁启闭工况下的关键部件。为保障供应,水工厂实施穿透式供应链管理,驻厂跟踪钢厂生产,协同压缩工期。目前正同步开展工艺编制、焊接评定及工装准备,确保制造高效衔接现场安装需求。(198字)
抽水蓄能电站 抽蓄项目
