华能九台电厂火储联合调频项目于2026年7月13日正式开工,仅用75天即实现全容量并网,高质量完成全部建设任务。
该项目创新采用15MW/30MWh磷酸铁锂电池与5MW/6分钟超级电容组成的混合储能系统,突破传统纯锂电池调频方案局限:一方面显著降低后期电池更换及设备运维成本,有效延长电池使用寿命;另一方面可稳定承接AGC二次调频的持续功率调节任务,实现对电网一次调频与二次调频需求的全覆盖。
项目投运后,储能系统与电厂两台660MW机组深度协同,具备毫秒级精准响应能力,彻底弥补褐煤机组调节响应滞后的固有短板。机组综合调频性能Kp指标大幅优于吉林省电力现货市场0.7的准入门槛。
在生产经营层面,项目不仅补齐褐煤机组调频性能短板,满足吉林省最新调频市场考核要求,更有力支撑吉林电网频率稳定、新能源高效消纳及新型电力系统安全可靠运行。

项目建设周期极为紧张——开工恰逢电厂2号机组C级检修关键期,现场人力紧缺、任务高度重叠;核心设备(电池、超级电容、PCS等)来自不同厂商,设备接口对接、进度统筹与技术协同难度突出;同时面临厂区场地受限、极端天气影响设备运输、厂用电系统优化改造、DCS与RTU二次逻辑升级等多重挑战。

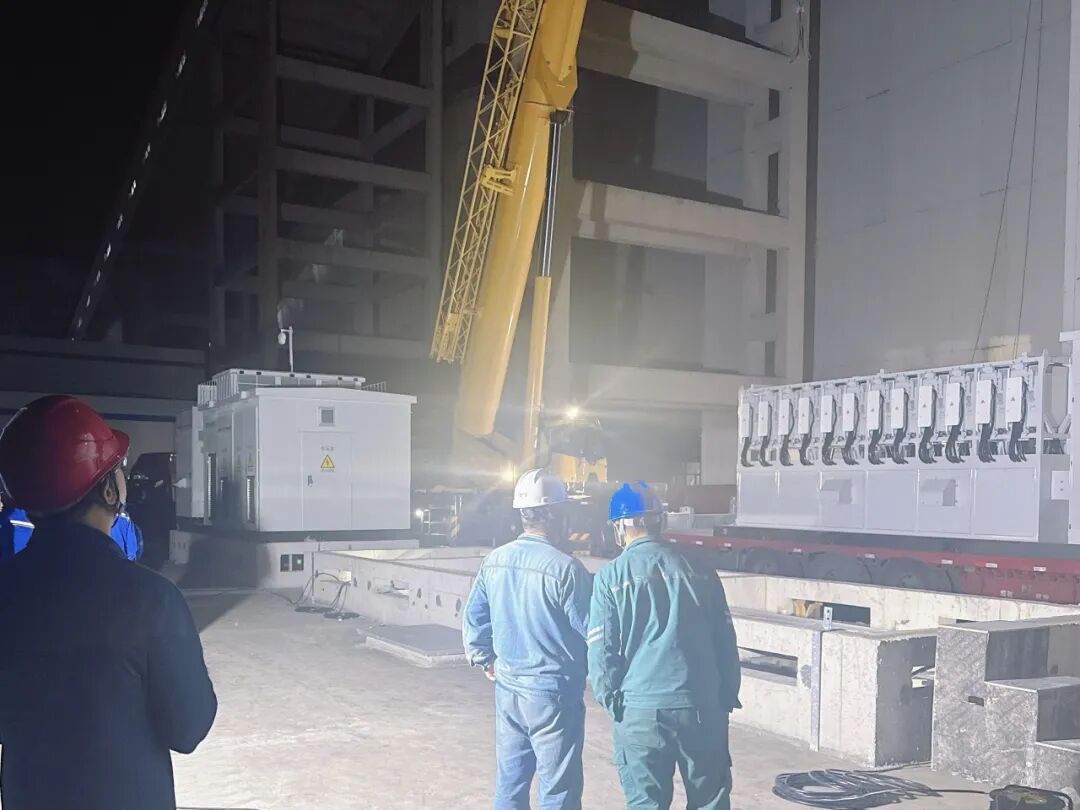

为确保按期并网,全体参建人员启动“白+黑、5+2”全天候攻坚模式:项目团队细化方案、倒排工期,将任务分解至每日、落实到个人,精准把控各环节——白天聚焦储能预制舱就位、电缆敷设、高压设备接线等硬件施工;夜间由技术骨干集中开展策略研讨、设备调试与传动试验等核心工作。攻坚阶段轮岗值守、连夜奋战成为常态;涉网联调试验期间,技术团队连续72小时通宵作业,逐条核对数据、排查隐患,确保调试一次成功。

面对复杂技术难题,项目团队坚持问题导向、系统攻关:在厂用电接入方面,精准校核#1、#2机组高厂变负载能力,优化6kV厂用A/B段接入方案,新增EMS闭锁逻辑,有效规避变压器过载风险,保障原有厂用电系统安全稳定运行。
在混合储能协同控制领域,团队统筹兼顾超级电容应对一次调频瞬时功率冲击、锂电池承担AGC二次调频持续调节的差异化需求,通过多轮仿真推演与控制策略迭代,实现两类储能出力的智能分配与高效协同。
同步完成DCS、储能EMS、RTU、PMU等多系统对接改造,打通火电与储能的协同控制链路,实现控制指令的精准联动与闭环响应。同时,在有限厂区内科学规划场站布局,全过程落实安全风险分级管控,实现土建施工、设备安装、系统调试、涉网试验等全环节安全零事故,如期达成并网投运目标。
从一纸蓝图到储能舱林立厂区,从设备安装调试到全容量并网运行,每一组精准跳动的运行数据背后,都凝聚着全体参建人员日夜坚守、迎难而上的专业精神与责任担当。
下一步,华能九台电厂将持续锚定“保安全、提效能、促转型”发展定位,以技术创新深度赋能传统火电转型升级,切实履行能源保供与绿色低碳发展双重使命,为吉林省新型电力系统建设及新能源高质量消纳持续贡献华能力量。
新闻介绍:
9月26日华能九台电厂火储联合调频项目实现全容量并网投运,标志着华能九台电厂在推动传统褐煤火电灵活升级、深化源网协同增效、适配高比例新能源并网发展方面实现了全新突破,也为省内同类型煤电企业开展储能调频改造、推进新型电力系统建设打造了可复制、可推广的优质示范样板。 已关注 关注 重播 分享 赞 关闭观看更多更多退出全屏切换到竖屏全屏退出全屏华能九台电厂已关注分享视频,时长00:100/000:00/
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。












下一篇
