全国规模最大光氢储一体化项目储能电站并网投运

来源:国华投资 氢能公司   发布时间:2026-10-16 09:35:49

10月14日,国家第三批“沙戈荒风电光伏大基地”重点项目——国华投资江苏分公司如东潮间带“光氢储一体化”海上光伏示范项目配套储能电站实现全容量并网运行。该项目是国内首个融合“综合能源利用+滨海生态治理”的创新实践,也是全国规模最大的潮间带“光氢储一体化”海上光伏示范工程,标志着国华投资江苏分公司首个60兆瓦/120兆瓦时共享储能电站正式投运,为区域电网安全稳定运行与可再生能源高效消纳构筑起坚实可靠的调峰支撑底座。

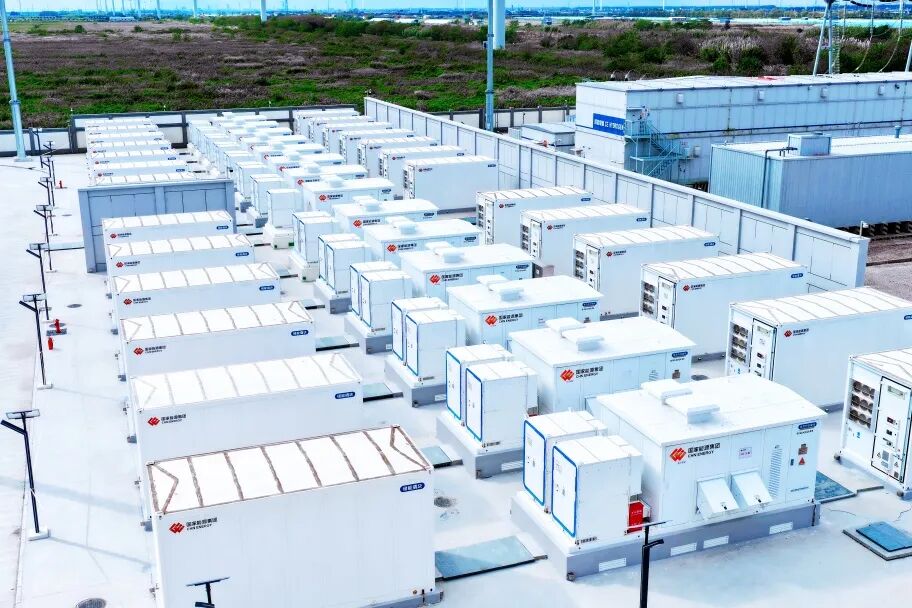

该储能电站坐落于南通市如东县豫东垦区堤外滩涂,设计交流侧装机规模为60兆瓦/120兆瓦时,共配置27台5兆瓦时储能电池舱、13台5兆瓦变流升压一体机预制舱及1台2.5兆瓦变流升压一体机预制舱。储能单元经变流升压一体机完成逆变与升压后,接入相邻箱变,汇入储能电站35千伏母线;再通过主变压器升压至220千伏,最终经光伏开关站并入区域主网。项目投运后,预计年放电量约1200万千瓦时,等效节约标准煤约1500吨,减少二氧化碳排放约3600吨,持续助力区域生态环境质量改善。


这座矗立于滩涂之上的“巨型充电宝”,将全面纳入江苏电网统一调度体系,与配套光伏电站、制氢负荷实现错峰互补、协同运行:

• 谷时储电制氢:当光伏出力高峰、电网消纳空间受限时,富余电力优先充入储能系统;待制氢站正式投运后,制氢设备同步提升负荷,将“多余电能”高效转化为可长期储存、灵活调度的绿氢;

• 峰时放电顶峰:在电网用电负荷高峰、亟需调峰支撑时段,储能电站快速响应、精准放电,制氢负荷主动让电于网,形成“谷时制氢、峰时送电”的柔性互动机制。

该电站的成功并网,有力推动了“源—网—荷—储—氢”五维一体的协同运行体系建设。下一步,国华投资江苏分公司将持续强化储能电站精细化运维管理,深度挖掘共享储能的灵活调节潜力,切实服务长三角清洁低碳、安全高效的现代能源体系建设,为区域电力安全保供与“双碳”战略目标落地提供坚实支撑。

新闻介绍:

国内首个潮间带“光氢储一体化”海上光伏配套储能电站——如东60MW/120MWh共享储能项目全容量并网,首创“谷时制氢、峰时送电”柔性互动机制,年放电1200万千瓦时,减碳3600吨,打造“源—网—荷—储—氢”五维协同示范标杆。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
