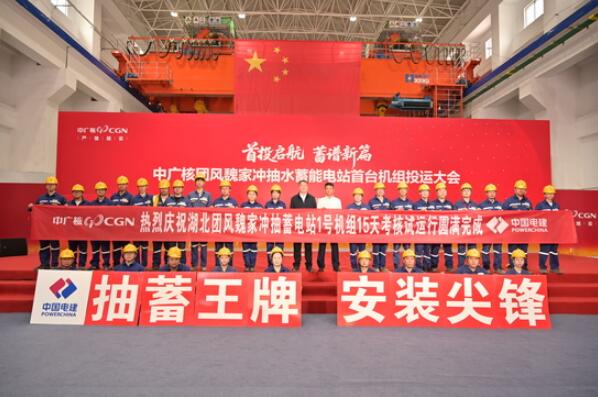

国内同期在建中小型抽蓄电站首台机组投运

来源:水电十四局    发布时间:2026-10-20 09:18:07

10月16日,湖北团风魏家冲抽水蓄能电站首台(1号)机组顺利通过15天试运行考核,正式投入商业运行。该电站总装机容量298兆瓦,是国内同期在建中小型抽水蓄能项目中首个投运工程,标志着我国中小型抽水蓄能工程建设取得新突破。

湖北团风魏家冲抽水蓄能电站位于湖北省黄冈市团风县杜皮乡,是湖北省“十四五”规划重点能源工程。该电站是中广核集团首个自主开发的抽蓄项目,设计安装2台单机149兆瓦可逆式水泵水轮发电机组。公司主要承担该电站机电设备安装、主厂房机组竖井、主厂房地面部分、GIS室、主变室、副厂房等发电厂房建筑物的建设工作。电站全面建成后,年发电量可达3.3亿千瓦时,每年可节约标准煤约11.3万吨,将显著提升黄冈市中部电网调峰能力,拓宽新能源消纳空间,助力黄冈革命老区绿色低碳转型。

电站采用尾部式半地下厂房方案,主厂房竖井最大深度73.4米,为国内最深半地下式厂房,施工技术难度大。项目团队自2024年4月进驻以来,直面工期紧张、半地下厂房施工技术复杂、多工序交叉作业、极端天气等多重考验,秉持“知难克难、知责担责、知道做到”行动准则,践行“马上就办,办就办好”工作作风,依托廖劲凯技能大师工作室,组建以特级技师廖劲凯为核心的专项攻坚队伍,充分运用BIM三维模拟、大体积混凝土温度监测调控等先进技术,聚力攻克机电安装系列关键技术瓶颈。

施工过程中,项目先后高质完成座环蜗壳吊装、转轮吊装、定子吊装、转子吊装、水泵工况并网、100%甩负荷试验、15天试运行考核等重大关键节点。针对现场作业空间狭小、混凝土浇筑交叉干扰大难题,连接竖井与安装间的楼梯采用钢结构方案。该结构高50.78米,分14层安装,是主厂房下游侧施工中难度最大、特点最鲜明的单项工程。相较传统混凝土施工模式,该方案省去大规模脚手架搭设、模板及钢筋吊装作业,从源头降低高空坠落及抛物风险,释放作业空间。钢结构安装完成后,打通了中控楼、母线廊道、GIS、主变、SFC等一次、二次电气设备的安装通道,为机组调试奠定了坚实基础。土建施工中引入大体积混凝土温度监测调节方法,月浇筑混凝土突破5000立方米,创该项目施工新纪录。试运行阶段,机组振动、摆度、温升、出力等各项核心运行参数均表现优异,全部达到设计标准。

当前,国家“十五五”规划对负荷中心中小微型抽水蓄能应用作出全新部署。魏家冲电站首台机组顺利投运,破解了中小型抽水蓄能机组在全水头范围并网难度大,运行稳定性不足的行业难题,为国内中小型抽水蓄能规模化建设提供了可复制、可借鉴的实践经验。

下一步,项目团队将锚定“打造全国中小型抽水蓄能项目标杆”目标,持续发挥“抽蓄王牌”“安装尖锋”专业实力,高标准抓实2号机组调试,全速推进电站全容量投运,为湖北电网调峰保供、华中区域新型电力系统建设注入坚实力量。

新闻介绍:

湖北团风魏家冲抽水蓄能电站首台机组于10月16日通过15天试运行考核,正式投入商业运行。该电站总装机298兆瓦,安装2台149兆瓦可逆式机组,是目前国内同期在建中小型抽蓄项目中首个投运工程,也是中广核首个自主开发的抽蓄项目。项目位于黄冈市团风县,属湖北省“十四五”重点能源工程,采用国内最深(73.4米)尾部式半地下厂房设计,技术难度高。建设过程中攻克了竖井施工、多工序交叉、狭小空间作业等难题,创新应用BIM模拟、钢结构楼梯、大体积混凝土温控等技术,实现关键节点高质量履约。电站全面投运后,年发电量3.3亿千瓦时,可节约标煤11.3万吨,显著提升区域电网调峰能力与新能源消纳水平,为中小型抽蓄规模化建设提供实践范本。(199字)

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
