当前位置:首页 > 新闻详情

山东潍坊抽水蓄能电站首台机组定子吊装成功

来源:安能二局厦门应急公司   发布时间:2026-01-30 12:04:21

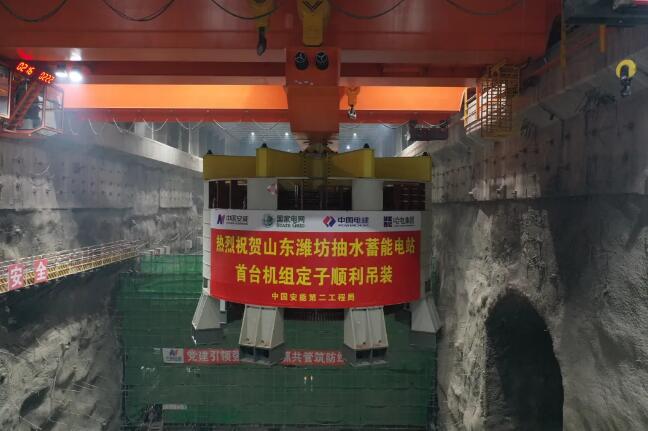

1月27日,山东潍坊抽水蓄能电站机电安装工程迎来关键里程碑——随着两台300吨桥机协同发力,总重412吨的首台发电机定子被稳稳吊入1#机坑并实现精准对位,标志着公司承建的该项目,正式从设备组装阶段迈入核心设备安装攻坚期,为后续机组总装、调试及首台机投产发电筑牢坚实根基。

技术交底

作为山东省新旧动能转换重大支撑项目,潍坊抽水蓄能电站总投资超81.18亿元,总装机容量达120万千瓦,规划装设4台300兆瓦可逆式水泵水轮机组。项目投产后,年发电量将达27.1亿千瓦时,每年可减排二氧化碳52万吨,届时将成为山东电网调峰填谷、调频调相的“稳定器”与应急备用电源的核心骨干,为区域能源结构优化升级注入强劲动力。此次吊装的首台机组定子由哈尔滨电机厂有限责任公司量身打造,作为发电机的“心脏”部件,其技术参数与安装精度直接决定机组运行效能。该定子外径8820毫米,组装后整体高度达5850毫米,定子铁心内径6200毫米、铁心高度2800毫米,由10.97万多张高精度硅钢片层层叠装而成,仅装配自重就达360吨。面对设备体积庞大、精度要求严苛、吊装需穿越厂房关键区域等多重挑战,协调难度与施工风险显著增加。

吊装过程中

为确保吊装作业万无一失,项目部始终秉持“安全第一、质量至上”的核心原则,提前三个月启动专项方案编制与审批工作,联合监理、设计及设备厂家组建技术攻坚小组,反复推演优化“双机并车+平衡梁吊装”核心技术方案。施工前,技术团队对桥机轨道、起吊轴、平衡梁等关键设备开展全面检修调试,累计完成3次空载同步试验及载荷试验,确保起吊系统性能稳定;安全管理组严格划定警戒区域,对全体作业人员进行专项技术交底,重点强化“三起三落”试吊流程、应急处置预案等关键环节的实操培训。吊装现场,各岗位人员各司其职、协同联动,通过激光测距、全站仪实时监测等精密手段,全程把控定子水平度与垂直度,最终实现精准就位,各项指标均完全满足设计规范要求。

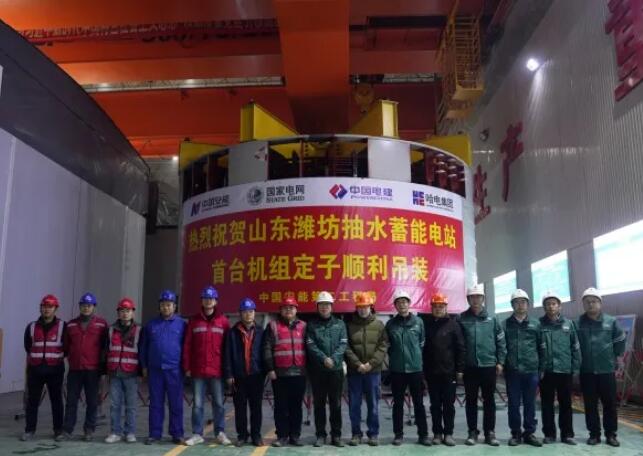

合影留念

首台机组定子吊装的圆满完成,是参建各方凝心聚力、协同作战的重要成果。下一步,项目部将乘势而上,加快推进转子吊装、机组总装等后续关键工序,持续严把安全、质量、进度“三重关口”,全力以赴推动电站2027年全部机组顺利并网运行,为山东省“双碳”目标落地、能源高质量发展注入源源不断的绿色动能。

碳索储能网 https://cn.solarbe.com/news/20260130/50017765.html

新闻介绍:

技术交底作为山东省新旧动能转换重大支撑项目,潍坊抽水蓄能电站总投资超81.18亿元,总装机容量达120万千瓦,规划装设4台300兆瓦可逆式水泵水轮机组。合影留念首台机组定子吊装的圆满完成,是参建各方凝心聚力、协同作战的重要成果。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
