浙江天台抽蓄电站3号机组成功启动

来源:中国三峡集团官网   发布时间:2026-04-02 00:46:10

近日,国家“十四五”重点工程——浙江天台抽水蓄能电站建设一线传来捷报:该电站3号机组顺利启动完成首次冲转,并一次性成功升速至额定转速,标志着我国单机容量最大的抽水蓄能电站向年中全面投产目标迈出关键一步。

作为华东电网的“超级充电宝”,天台抽蓄电站总装机容量170万千瓦,安装有4台42.5万千瓦的可逆式水轮发电机组,单机容量在国内同类项目中位居首位。

目前,该电站1、2号机组已顺利投产发电,3、4号机组正在推进安装、调试工作,电站厂房面临着“边发电、边安装、边调试”的交叉作业情况。面对挑战,项目团队严守安全红线,为运行机组与调试设备筑牢坚实的物理与系统“防火墙”。3号机组经过精密调校,圆满完成并网前的严苛试验,各项核心参数均表现优异,为后续正式并网发电打牢基础。

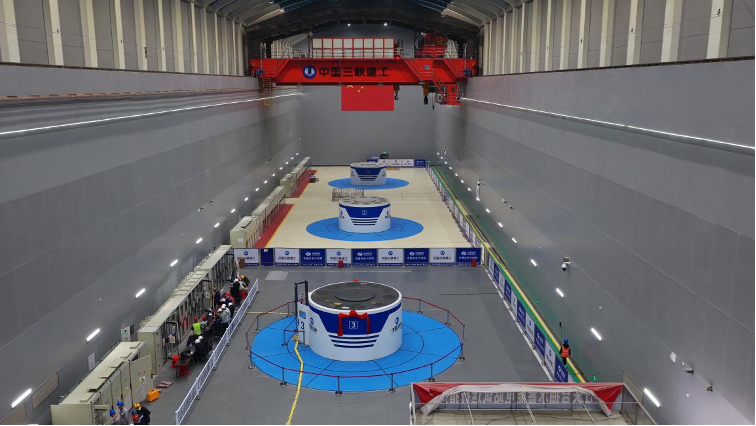

▲ 浙江天台抽水蓄能电站3号机组 摄影:杨津

据了解,3号机组将于4月初完成主变压器冲击试验,启动并网调试,力争于4月底具备正式投产发电条件;作为收官之作的4号机组将于5月下旬首次启动。

预计今年年中,该电站将实现4台机组全容量投产。届时,它将作为长三角地区能源安全稳定供应的“稳定器”和“调节器”,为我国新型电力系统建设贡献三峡力量。


碳索储能网 https://cn.solarbe.com/news/20260402/50021091.html

新闻介绍:

近日,国家“十四五”重点工程——浙江天台抽水蓄能电站建设一线传来捷报:该电站3号机组顺利启动完成首次冲转,并一次性成功升速至额定转速,标志着我国单机容量最大的抽水蓄能电站向年中全面投产目标迈出关键一步。▲浙江天台抽水蓄能电站3号机组摄影:杨津据了解,3号机组将于4月初完成主变压器冲击试验,启动并网调试,力争于4月底具备正式投产发电条件;作为收官之作的4号机组将于5月下旬首次启动。

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
