今年第12号台风“红霞”于7月26日凌晨在广东沿海登陆,给南网储能惠州中洞抽水蓄能电站带来强风暴雨的严峻考验。台风影响期间,电站24小时最大降雨量达524.5毫米,降雨强度超过20年一遇标准。面对紧迫的防汛防台形势,电站全体员工坚决贯彻落实上级决策部署,迅速响应、周密安排,各单位主要负责人带头实行24小时在岗值守,在扎实完成台风防御任务的同时,第一时间启动复工复产预案,全力保障工程建设安全有序推进。
未雨绸缪,筑牢台风防御“安全墙”
台风来临前,电站工程部迅速响应上级预警指令,发布防台布防工作要求,组织开展全覆盖防台安全检查,并召开台风防御专项部署会,严格落实地方政府防汛指令。有序组织营地工作人员转移至临时安置点,坚决守牢人员安全底线;同步聚焦电站建设现场特点,针对性强化内涝防控,细化排水、防倒灌、防积水等应对举措。

防范台风“红霞”工作部署会
针对电站建设现场特点,重点开展以下三方面工作:
(1)隐患排查全覆盖

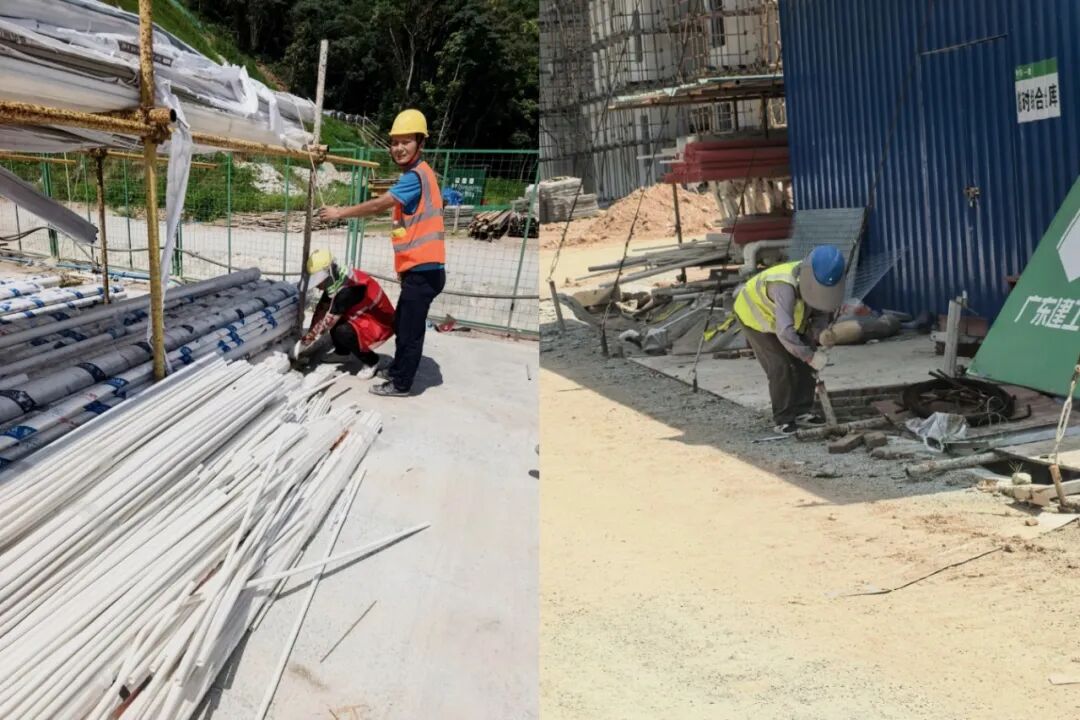

中洞项目对全站22处营地开展拉网式隐患排查与治理,完成10处临时板房加固;对40台大型施工设备(含挖掘机、装载机、混凝土罐车等)落实锚固、停置等安全处置措施。组织技术人员对枢纽工程、进场道路、临时设施等关键区域开展专项排查,重点加固边坡、挡土墙、脚手架等薄弱部位,累计完成9处隐患整改。

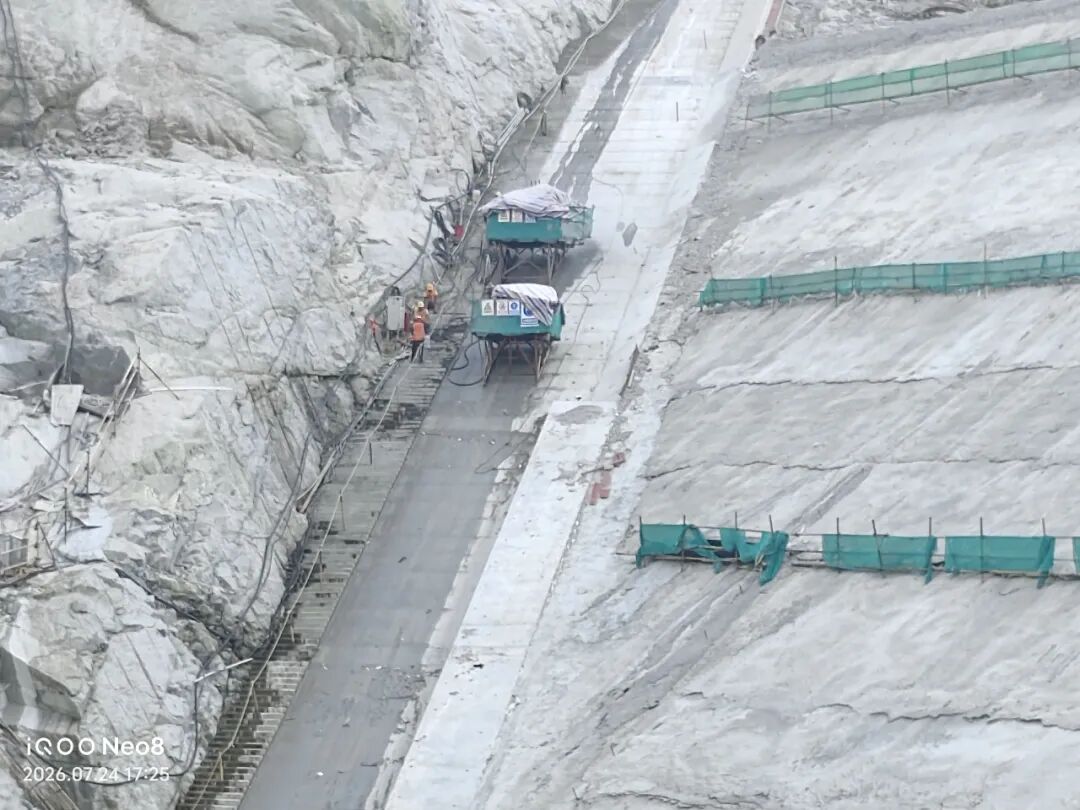

灌浆平台吊运至安全部位

汛前检查
(2)物资储备早落实
提前储备编织袋、砂石料、移动式抽水设备等关键防汛物资,确保应急资源充足、调用及时。同步对电站供电系统、排水系统、通讯系统开展全面检修与功能测试,保障台风期间核心系统稳定运行。中洞项目共储备应急发电机30台、排水泵56台、沙袋3000余个、卫星电话8部。

防汛物资准备
(3)人员转移保安全
项目现场共设22处营地,常驻工作人员1941人。本次台风中,10处营地、1224名人员受到直接影响。依托高效应急响应机制,所有受影响人员均被安全、有序转移至预先规划的避险安置点,实现人员零伤亡、零失联,全面筑牢生命安全防线。
快速响应,吹响复工复产“集结号”
台风“红霞”过境后,电站立即启动灾后安全评估机制,组织专业力量开展全覆盖安全检查与隐患排查。在确认整体环境安全可控的前提下,于7月28日全面启动复工复产工作,重点落实以下三项举措:
(1)全面检查无死角
成立由业主、设计、施工、监理“参建四方”组成的复工复产专项检查组,对边坡稳定性、临时设施结构安全、机电设备运行状态、场内道路通行条件等开展逐项核查。经评估,电站未发生重大安全事故,主体设施及关键设备运行基本正常。

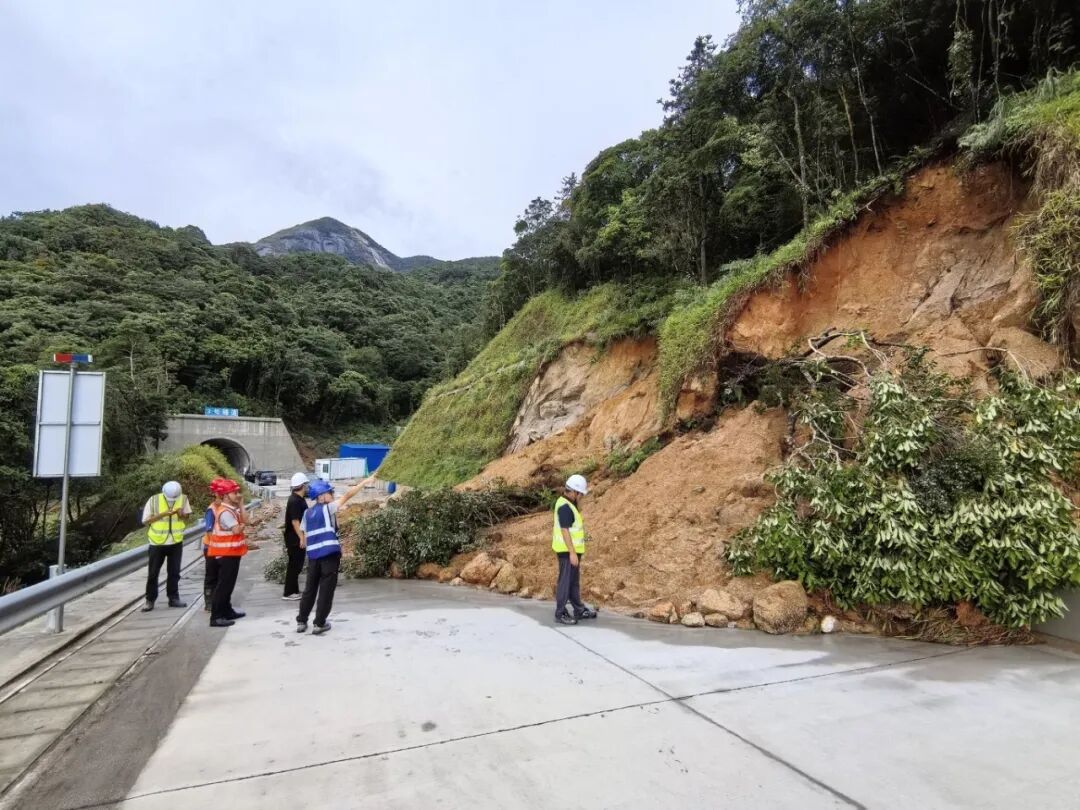

参建四方对台风中垮塌的边坡进行联合处理
(2)全力清障排涝保安全
迅速调配专业技术人员及挖掘机、装载机、排水车等机械设备,对场内道路、施工区域积水及淤泥杂物开展集中清理;对受损边坡、路基基础实施应急防护与加固;系统排查排水沟渠、涵管、泵站等设施堵塞隐患,全面恢复排水功能。施工主干道已快速恢复通行能力,为后续建设连续作业提供坚实保障。

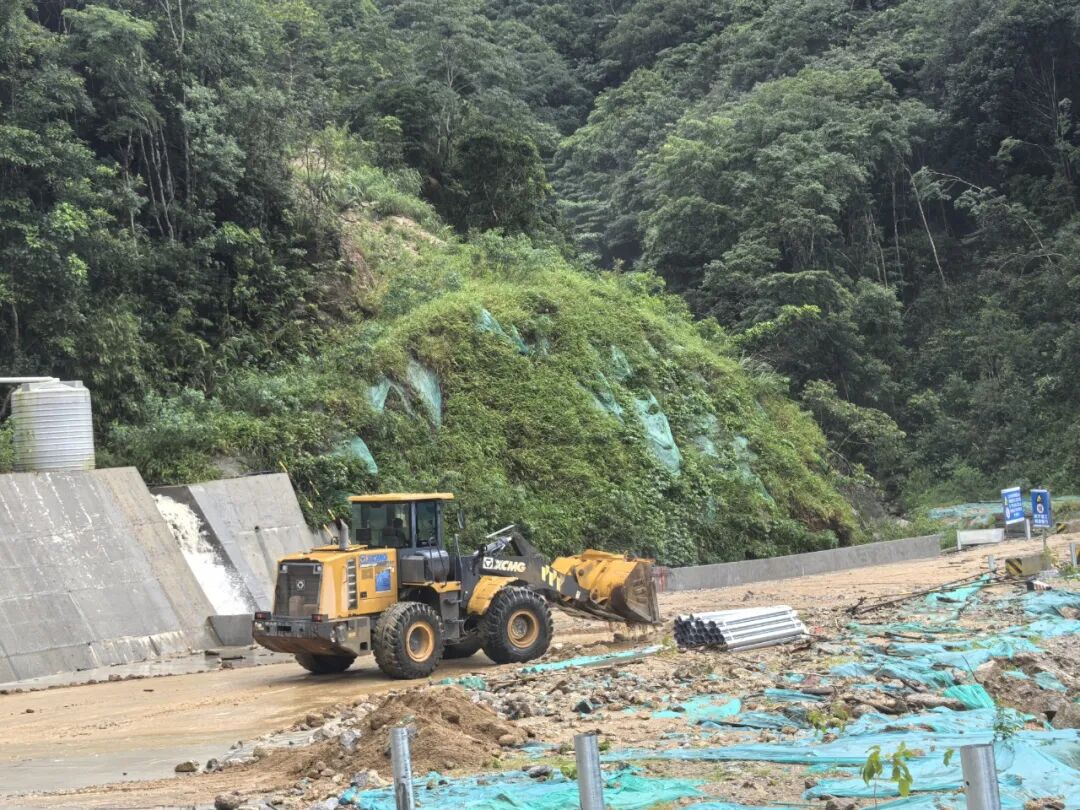

台风后装载机对路面进行清理工作
(3)规范复工程序
严格执行“逐面申请、逐面复验”复工管理制度:各施工单位须对人员资质、设备状态、材料合规性及作业环境安全性完成自查并提交书面申请;专项检查组现场复核验收合格后,方可批准该施工面恢复作业。目前,各施工面正按计划、分批次、有秩序恢复生产,工程建设安全平稳持续推进。
凝心聚力,打赢复工复产“攻坚战”
下一步,惠州中洞电站将持续坚持“安全第一、预防为主、综合治理”方针,压紧压实安全生产主体责任,落细落实各项风险防控措施,全力保障复工复产高效有序。同时,将以此次台风应对工作为重要实践样本,系统复盘防风防汛全流程,校核现行防洪标准适用性,优化升级应急响应体系;进一步完善应急预案、补强防洪排涝设施、梳理并提升全域排水能力,全面提升极端天气应对韧性,为项目高质量建成投产夯实安全根基。(周旭东)
新闻介绍:
今年第12号台风“红霞”于7月26日凌晨在广东沿海登陆,给中洞电站带来了强风暴雨的严峻考验。台风影响期间,电站24小时最大降雨量约524.5mm,降雨强度超20年一遇标准。面对防汛防台工作的紧迫形势,电站全体员工坚决贯彻落实上级决策部署,迅速响应、周密安排,各单位一把手带头24小时坚守值班,在扎实完成台风防御任务的同时,及时启动复工复产预案,全力确保电站建设安全有序推进。未雨绸缪,筑牢台风防御“安
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
热烈祝贺我司承建的广西百色抽水蓄能电站通风兼安全洞顺利贯通发布时间:2026-09-02 09:30:338月31日,广西百色抽水蓄能电站通风兼安全洞顺利贯通,标志着正式进入主体地下厂房开挖阶段,为后续地下工程有序衔接、高效施工打下坚实基础。通风兼安全洞总长约1016.482米,城门洞型,净断面尺寸为7.5米×6.5米(宽×高),主要承担施工期主厂房顶拱开挖、支护和混凝土衬砌浇筑的施工及电站运行期的通风等功能,是地下厂房施工的“生命通道”与“保障通道”。面对地质条件差、围岩多变、洞内高温高湿、作业空间
抽水蓄能 地下工程 西电东送
党建引领强担当|南网储能惠州中洞抽水蓄能项目部扎实抓好高温安全生产发布时间:2026-08-31 08:58:24烈日当空,骄阳似火,为扎实做好高温安全生产保障工作,近日,南网储能公司惠州中洞抽水蓄能电站项目党支部与二滩国际工程咨询有限责任公司监理部的党员群众暖心联动,开展“高温送清凉、关爱暖一线”慰问活动,为电站建设一线班组工人送上清凉与关怀,确保高温天气安全生产稳步推进。中洞抽水蓄能电站主厂房三号机中间层施工当前,南网储能公司中洞抽水蓄能电站项目正处于主体工程攻坚突破的关键阶段,项目所在地持续出现高温天气
抽水蓄能 高温安全 党建引领
南网储能电白抽水蓄能电站机组及辅助设备采购项目第三次设计联络会顺利召开发布时间:2026-08-28 09:20:22近日,南网储能公司广东电白抽水蓄能电站机组及辅助设备采购项目第三次设计联络会在四川德阳召开。特邀行业专家,南网储能公司、南网储能建管公司以及东方电气、广东水电院、西安热工院、水电八局等单位的专家和代表参加会议。会议围绕综合技术、水机、电机、自动化、辅助系统及项目管理六大板块共149项主要议题进行了分组研讨,完成了机组设备制造图、附属设备系统及控制与自动化的设计审查,确定了机组设备详细设计收口,规划
储能 EPC总承包 磷酸铁锂电池
南网储能公司贵州水城野龙拢抽水蓄能电站项目核准申请报告顺利通过审查发布时间:2026-08-25 09:09:188月21日至22日,南网储能公司贵州水城野龙拢抽水蓄能电站核准申请报告审查会议在贵阳市顺利召开。经专家组全面核查、集中审议,项目核准申请报告顺利通过审查,标志着该项目前期关键论证工作圆满收官,取得重大阶段性进展,为后续项目核准、落地开工筑牢坚实基础。会前,与会专家和代表深入项目现场,实地踏勘上水库、下水库库址、岩芯等关键点位,细致核查工程地形地貌、枢纽布置、水文地质、施工条件及周边环境等核心建设要
抽水蓄能 贵州 新型电力系统
南网储能惠州中洞抽水蓄能电站首台机组发电机定子吊装圆满完成发布时间:2026-08-11 09:10:318月5日,南网储能公司惠州中洞抽水蓄能电站项目圆满完成1号定速机组发电机定子吊装,顺利攻克发电机定子安装施工关键节点,为下一步机组总装奠定基础。本次吊装定子(含吊具)总重506.3吨,采用2×300t双钩桥机搭配定制专用吊具施工,荷载大、对位精度要求极高。中洞项目部深化“党建+基建”攻坚模式,紧盯定子吊装关键节点,中洞项目机电安装厂房浇筑党员突击队主动靠前、攻坚一线。党员骨干值守安全监管、质量技术
抽水蓄能 党建+基建 机组安装
内蒙古乌海抽水蓄能电站4号机组座环蜗壳吊装顺利完成发布时间:2026-08-10 09:48:428月4日,内蒙古乌海抽水蓄能电站完成全部4台机组座环蜗壳吊装,正式进入机组本体安装阶段。该电站总装机1200MW,单机300MW,额定水头411米,总投资83.39亿元,2027年投产后将大幅提升蒙西电网调峰调频能力,支撑新能源消纳与乌海绿色转型。
抽水蓄能 乌海电站 南网储能
南网储能肇庆浪江抽水蓄能电站500kV系统充电成功发布时间:2026-08-10 09:34:438月7日,南网储能公司广东肇庆浪江抽水蓄能电站500kV接入系统充电试验圆满成功,标志着电站正式迈入并网调试关键阶段,为后续国内首台大型可变速抽水蓄能机组专项调试、机组全面投产运行筑牢坚实基础,是项目建设进程中极具里程碑意义的重大突破。本次充电试验采用电网反向送电的倒送电模式,目的是检验电站500kV接入系统在全电压工况下的设备运行可靠性、系统协同稳定性;同时肇庆电站作为国内首次应用全站一体化智能
抽水蓄能 可变速机组 数字化转型
奋战四个月 加快促生产丨江西洪屏抽水蓄能电站二期主变洞第二层开挖完成发布时间:2026-08-07 10:18:068月6日由公司承建的国家能源规划重点项目江西洪屏抽水蓄能电站二期核心构筑物主变洞第二层开挖顺利完工标志着该项目完善了地下厂房立体交通网络和通风散烟体系为第三层开挖及其他部位施工打通了通道作为国家战略——鄱阳湖生态经济区规划的重要组成部分,洪屏抽水蓄能电站总装机容量达3000兆瓦,是江西省首座大型抽水蓄能电站,分两期开发建设。其中,二期工程装机容量1800兆瓦,全面投产后年发电量可达19.8亿千瓦时
抽水蓄能 地下厂房 爆破技术
河南嵩县抽水蓄能电站引水系统工程②号施工支洞顺利贯通发布时间:2026-08-05 10:43:248月2日,河南嵩县抽水蓄能电站引水系统工程②号施工支洞顺利贯通。该支洞全长226.28米,采用城门洞形断面(净尺寸7.5米×6.5米),是连接外部交通与引水主洞的关键通道,承担施工期人员通行、物料运输及通风保障功能。受地形影响,支洞上覆岩体厚达160—210米,需穿越两条风化严重、埋深变浅的冲沟,围岩稳定性差,施工风险高。项目部严格执行“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”原则,结合超前地质预报,针对顺层滑移风险创新采用“先插锚杆后注浆”与锁口锚杆超前支护工艺,并按岩体条件动态调整支护强度,全过程控制围岩变形。此次贯通为后续引水系统及主体工程高效推进奠定了基础。
电站建设 抽水蓄能
新疆哈密抽水蓄能电站四台机组蜗壳座环完成吊装发布时间:2026-08-02 08:45:007月30日,国网新源新疆哈密抽水蓄能电站机电设备安装项目4号机组蜗壳座环顺利吊装就位,至此,电站4台机组蜗壳座环吊装任务全部完成。自4月16日电站首台机组蜗壳座环吊装启动后,项目部紧盯关键工期节点,科学调配资源,稳定推进现场施工,5月30日、6月17日、7月30日,3号、2号、4号机组蜗壳相继顺利吊装就位。接下来,项目施工将全面进入多专业、多工作面交叉协同作业阶段。项目部将持续压实管理责任,有序推
抽水蓄能 哈密 2027投产
