公司松滋抽水蓄能电站施工供电35千伏成功并网通电

来源:国能电力工程成都之声   发布时间:2026-08-17 10:41:54

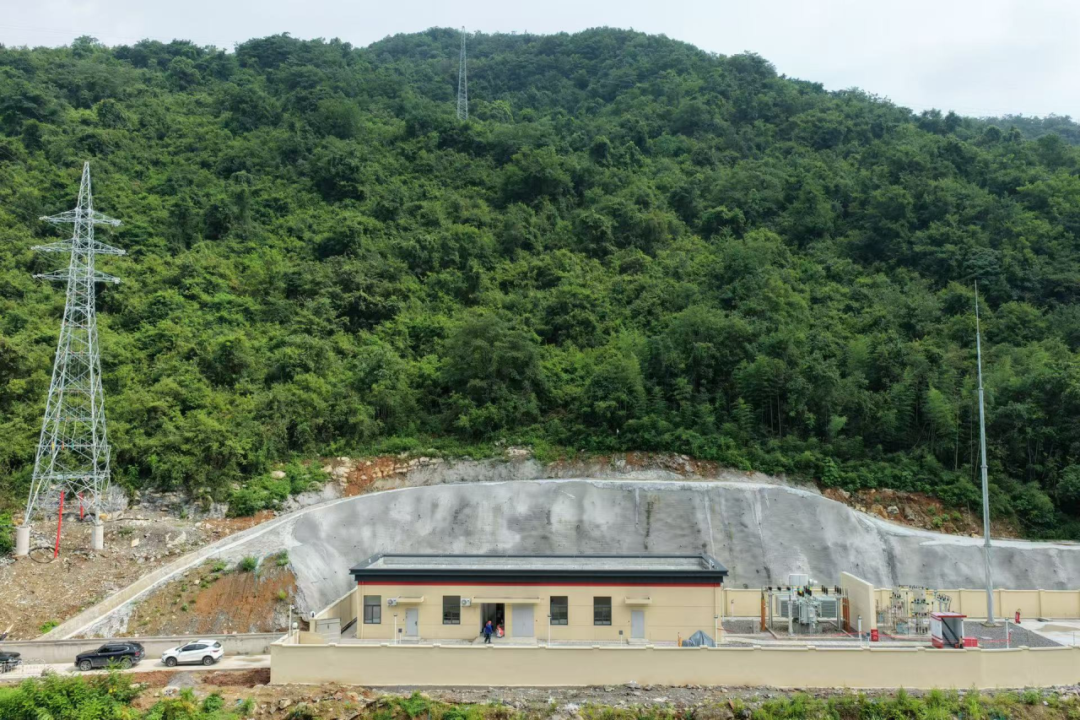

8月6日,由公司承担EPC总承包管理的湖北松滋抽水蓄能电站施工供电35千伏工程成功实现并网送电,正式投入运行。该工程的顺利投运,打通了电站建设的电力“先行通道”,为松滋抽水蓄能电站主体工程全面、规模化施工提供了坚实可靠的电力保障基础。


松滋抽水蓄能电站35千伏施工供电工程内容详实、配套完善,核心建设任务包括:新建一座35kV变电站,主变容量为12.5MVA;新建35kV供电线路23.157公里,共架设铁塔73基;同步配套建设至上水库区域的10kV供电线路。与常规施工供电工程相比,该项目具有双重功能价值:在建设期,作为电站施工电源的核心接入点;待电站全面投产后,将转为永久性备用电源,兼具工程建设期保障与后期运维保障双重职能,为项目全生命周期稳定运行提供有力支撑。


项目部严格落实安全生产管理制度,常态化开展班前安全交底,对高风险作业实行全程旁站监督,细化各环节安全管控要求,切实筑牢安全生产防线,实现自开工以来安全生产“零事故”。

秉持精益求精的建设理念,项目部组织开展施工方案专项评审,持续优化施工工艺;安排专职管理人员全天候驻场巡查,对每一道工序严格把关,从源头防范质量隐患,全力打造优质精品工程。

针对拖拉管施工中地质条件复杂、施工阻力大等重点难点,项目部多次召开进度推进专题会议,主动研判问题、动态优化施工方案,在严格遵循行业规范、确保施工安全与工程质量的前提下,科学调整施工孔径参数,高效破解施工堵点,有力保障项目按期高质量完工并顺利并网。


碳索储能网 https://cn.solarbe.com/news/20260817/50027684.html

新闻介绍:

8月6日,由公司负责EPC总承包管理的湖北松滋抽水蓄能电站施工供电35千伏工程成功并网通电,正式投入运营。该工程的顺利投运,打通了电站建设的电力“先行通道”,为松滋抽水蓄能电站主体工程全面、规模化施工筑牢了可靠的电力保障根基。松滋抽水蓄能电站35千伏施工供电工程建设内容详实、配套完善,核心建设任务包含新建一座35kV变电站,主变容量12.5MVA;新建35kV供电线路23.157公里,架设铁塔73

责任编辑:康炜邺

碳索储能网版权说明:

1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!

3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

推荐新闻
back homepageto top
