未来走向看山东,一份通知重写光伏资产未来的经营玩法,一定认真读完!
8月28日下午,山东省能源局发布《关于加快推动新能源场站配建储能高质量发展的通知》。
行业里一直有一个尴尬场景:一座风电或光伏场站已经配了电池,验收材料齐全,容量也写进了承诺书,可真正到了午间新能源大发、实时价格波动、预测偏差扩大时,储能仍然安静地待在站里。它完成了项目建设任务,却没有成为发电经营的一部分。
这份新规正面处理了这个问题。
旧项目欠下的配储承诺要继续兑现;新增储能不再套用一个全省统一比例,而要按市场、出力和接入条件决定功率、时长与技术路线;建成后的电池要和新能源一起申报、一起出清、接受AGC指令,并在同一套考核与结算体系里证明自己的价值。
山东把配储从项目申报表,推进到了每一条日内曲线、每一次充放电和每一张结算单上。

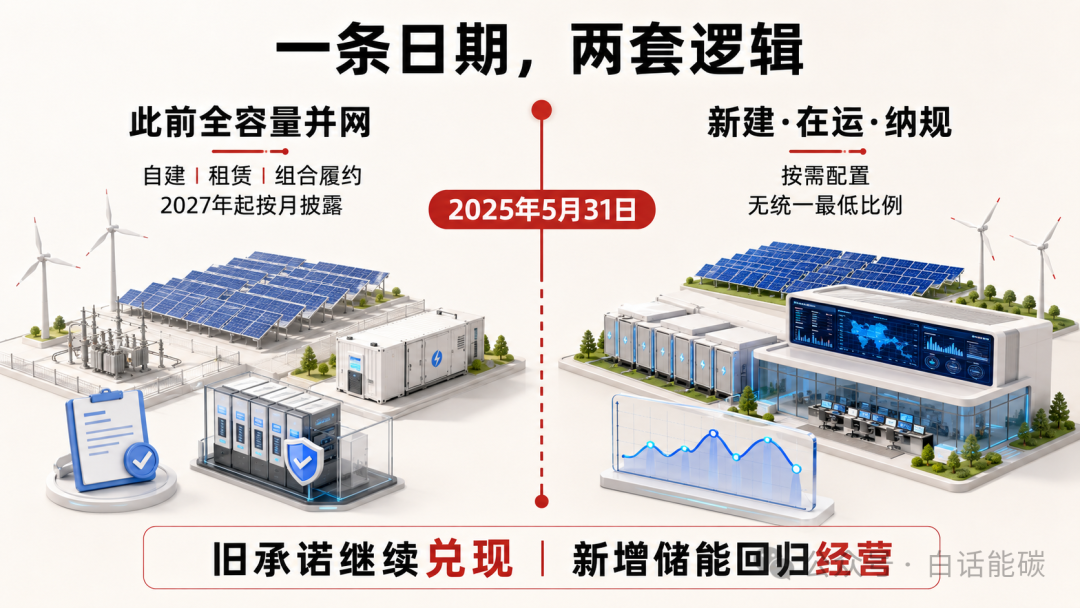

图1|2025年5月31日前后的配储责任与经营逻辑
一条日期,给山东配储划出两种命运
文件里最值得场站业主圈出来的日期,是2025年5月31日。
在这一天之前全容量并网的存量风电、光伏场站,仍须按照当初的并网承诺履行配储责任。履行方式有三种:自建、租赁独立储能容量,或者两者结合。容量租赁没有被取消,但必须在全省储能容量租赁服务平台登记备案。
从2027年开始,电力交易中心将按月公开披露容量租赁备案信息,并推送给电网企业。未按承诺完成配储的场站会被公布名单;遇到新能源弃电时段,在确保系统安全的前提下,电网企业可以对这些场站优先限功率。
这意味着,过去那种“合同签了、容量是否真实可用没人持续核验”的灰色空间,会明显收窄。租赁仍是一条合规路径,租来的容量必须可登记、可追溯、能覆盖承诺。
对新建、在运和已纳入规划的新能源场站,文件采用了另一套语言:市场导向、按需配置、安全高效。企业可以根据场站出力、弃电、价格、预测偏差、用地和接入空间,自主研究配储比例、充放电时长和技术路线。文件没有设定统一的最低配储比例。
这里很容易出现两个误读。
其一,光伏50%、风电30%是新增配储总功率的暂定上限,属于接入与建设边界,并非要求每个项目必须配到这一水平。
其二,文件也没有规定所有项目统一做两小时或四小时。时长要回到应用场景:为了提高短时预测准确性、吸收午间弃电、做日内曲线修正,所需时长完全不同。把上限当成配置建议,把惯用时长当成政策要求,都会让投资测算跑偏。
山东为何在此时把“配储”重新写一遍
这份通知并非突然出现。
山东能源监管办披露,2026年3月,山东已经正式启用新能源与配建储能联合申报、一体化出清模式。截至8月4日,全省已有52座、200.5万千瓦配储场站完成源储协控系统改造,具备联合调用能力。
再往前看,山东的新型储能已经进入大规模运行阶段。山东省政府新闻发布会公布的数据显示,2025年全省新型储能在运规模达到1120.1万千瓦;当年新型储能消纳新能源电量达到36.57亿千瓦时,同比增长107.1%;独立储能平均利用小时数达到1132.9小时,同比增长16%。
规模上来了,新的矛盾也随之出现:新能源全面进入市场,储能若仍停留在“建完算完成”,场站就无法靠它管理价格、计划和偏差;电网也难以把分散在不同场站里的电池变成真正可调用的调节资源。
因此,山东这次同时补齐四块规则:建设准入、接入容量、市场运行和安全责任。前端决定谁能建、能建多少,中端决定怎样接入,后端决定怎样调度和结算,底线则由验收、值班、消防与电池检测守住。
八个数字,几乎覆盖一个配储项目的全周期
关键数字 | 项目含义 |
2025年5月31日 | 存量并网承诺的政策分界线 |
2027年 | 容量租赁备案信息开始按月公开披露 |
5% | 主要用于厂用电和提高出力曲线准确性时,可走随时申报的简化路径;这是程序门槛,不是推荐配置比例 |
50% / 30% | 光伏 / 风电新增配储总功率暂定上限,不是强制配储比例 |
1年 / 18个月 | 锂离子路线纳入清单后原则上1年内并网;钠离子、液流、固态/半固态等新技术路线为18个月 |
4 : 1 | 接入空间紧张时,光伏与风电项目的规模权重系数;这是容量分配权重,不是补贴倍数 |
5兆瓦 | 达到该功率及以上的配建储能,应设置现场值班人员 |
5万千瓦时 | 新建、增配容量超过该能量规模,需参照独立储能落实电池抽样检测 |
在这些数字里,4 : 1尤其值得山东光伏投资人关注。
当多个地市或多个项目共用有限的储能接入空间时,光伏规模按4倍权重、风电规模按1倍权重参加分配。政策附件给出的算例中,同为20万千瓦的光伏与风电,在其他条件相同的情况下,前者进入分配公式的权重值是后者的4倍。
这并不保证光伏项目一定拿到申报容量。已有配置容量、总接入空间、其他项目规模和申报上限都会影响最终结果。它传递出的系统信号很清楚:山东午间光伏集中出力带来的调节压力更紧迫,有限的储能接入空间将优先向光伏规模更大的区域和项目倾斜。
办理周期同样不能只看一张进度表。常规项目要先进入季度汇总,经历市域潮流、短路和稳定计算,再接受省域安全校核,拿到建设清单后才进入正式接网程序。附件明确:并网意向答复和接入系统方案受理各为5个工作日;接入系统研究按电压等级分别为20、30或40个工作日;接网协议签订为30个工作日。仅把这些法定办理环节相加,就是60、70或80个工作日,尚未包含季度等待、方案设计、材料补正和企业内部决策时间。用“1年建成”倒排工期时,前期接入窗口必须留足。

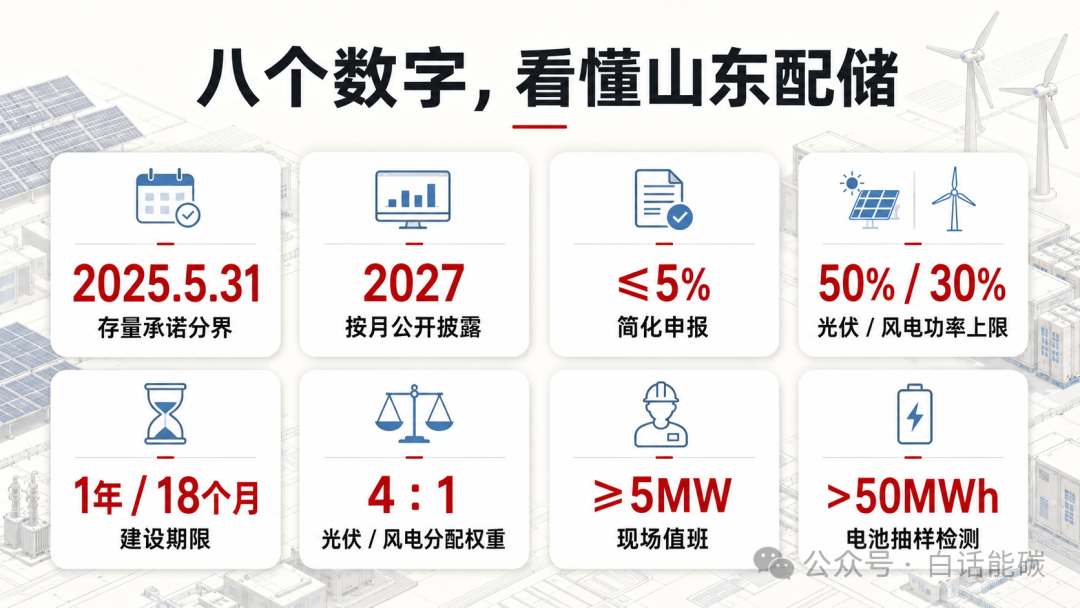

图2|八个数字覆盖申报、建设、接入与安全全周期
一座100MW光伏场站,下午两点以后发生了什么
理解这份文件,最直观的方式是把目光放到一条日内出力曲线上。
假设一座100MW光伏场站配有20MW/40MWh储能。以下数字只用于解释运行逻辑,不代表任何具体项目收益。
中午12点,光伏实际可发功率达到92MW,市场计划曲线是80MW。场站让储能以12MW充电,送到电网的源储合成功率仍维持在80MW。原本可能形成的超计划出力、局部弃光或低价值电量,被转入电池。
下午3点,云层导致光伏实际出力降到62MW,计划曲线仍有75MW。储能以13MW放电,源储合成功率重新靠近75MW。只要电池荷电状态、效率、调度指令和设备状态允许,这次充放电就同时改善了新能源消纳与计划执行。
新规要求,场站出力的计量口径采用新能源发电功率与配建储能功率之和;AGC响应、日内和超短期预测准确率、发电计划、一次调频等,也原则上按源储叠加功率考核。
这对经营团队提出了更高要求。储能调得好,可以吸收多余出力、弥补短时缺口、降低偏差;预测错误、SOC管理失控或设备不可用时,源储整体同样要面对考核。
还有一个边界经常被忽略:100MW新能源场站的市场出清计划上限仍是100MW,不会因为增加20MW储能就变成120MW。配储的主要任务是优化时间分布和可交付曲线,并不自动扩大场站的发电容量上限。

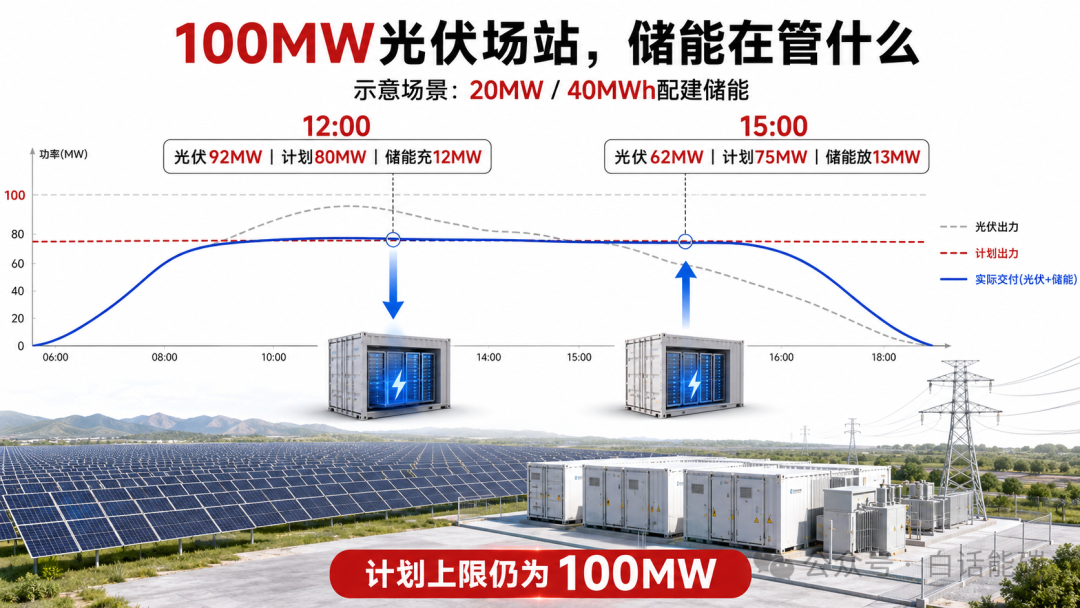

图3|100MW光伏场站源储协同示意
收益账要重算:能赚什么,哪些钱不能直接写进模型
这份文件为配建储能打开了更清晰的运营空间,同时也把收益边界写得很硬。
新能源场站与配建储能可以作为一个整体参与市场,日内调整充放电计划,参与现货实时市场;场站可以逐小时滚动更新储能可靠执行计划,减少弃风弃光、平滑出力并降低预测偏差。
对投资模型而言,配建储能的增量价值可以拆成几笔账:减少弃电带来的电量价值、日内和实时市场的曲线优化、偏差与并网考核改善,以及符合规则时的机制电价差价结算。真正落到项目上,还要扣除充放电损耗、电池衰减、站用电、运维值班、安全检测、交易和预测系统成本。
可以用一条简化公式理解:
配建储能增量净收益 = 少弃的电 + 优化的曲线 + 降低的偏差与考核 + 合规结算增益 − 电量损耗 − 寿命消耗 − 运维安全成本 − 交易与系统成本
最需要警惕的是“把独立储能的峰谷套利模型原样搬过来”。文件明确,配建储能的充电电量应来自配套新能源发电;除电网统一调度调用外,原则上不得从公共电网购电充电。于是,场站不能随意在电网低价时买电、再在高价时卖出,传统的纯价差套利空间受到充电来源约束。
同时,来源于配套风电、光伏的充电电量,其对应放电量可以视为风电、光伏发电量,机制电价差价结算参照执行。这个安排有利于保留储存新能源电量的机制属性,但项目测算仍要处理充放电损耗、机制电量额度、现货价格、计量口径和结算周期,不能把“充进去多少”直接等同于“按机制价结算多少”。
文件要求新能源与储能分别安装计量表计,又要求统一结算。两条要求放在一起看,监管希望每一度电的来源和去向能够被识别,同时让源储作为一个经营单元参与市场。未来场站的EMS、功率预测、AGC协控、交易策略和计量数据质量,会直接影响电池能否把技术能力变成现金流。

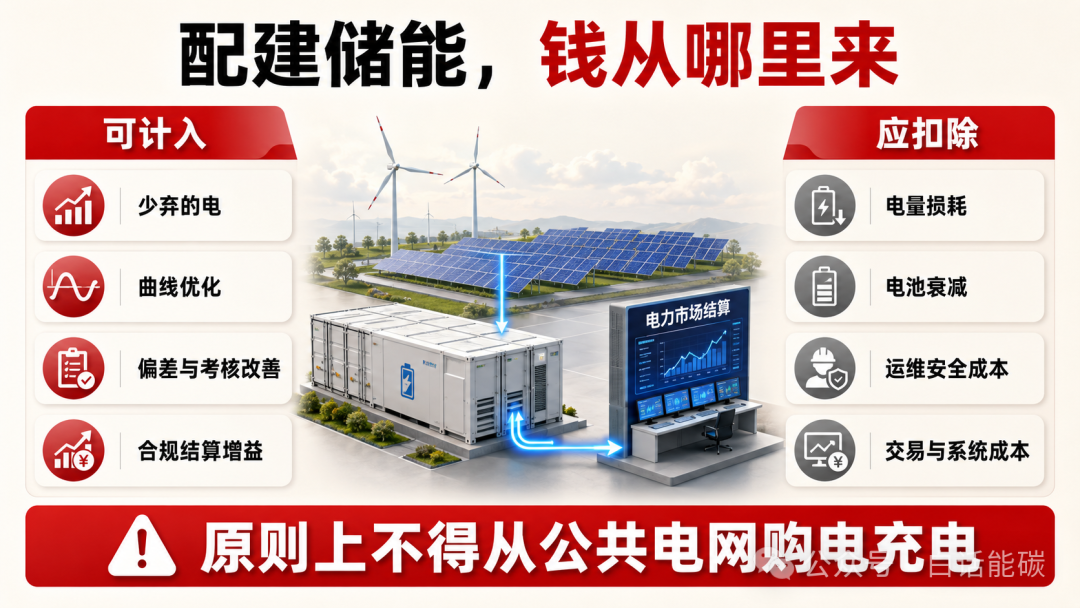

图4|配建储能收益项、成本项与充电来源边界
容量租赁还在,但“只租一张纸”的空间越来越小
对独立储能投资人而言,最关心的是容量租赁会不会退出。
文件给出的答案很明确:对于2025年5月31日前全容量并网、仍负有配储承诺的存量新能源场站,租赁独立储能容量仍是合规履约方式。变化发生在透明度和履约后果上。租赁要进入省级服务平台备案,2027年起信息按月公开;场站未兑现承诺,还可能在弃电时段被优先压降。
容量租赁市场不会在一夜之间消失,但交易标的会更看重真实性、期限匹配和可核验性。能否持续提供容量、合同是否覆盖承诺期、备案是否及时、同一容量是否存在重复出租、违约后如何补足,都会成为尽调重点。
文件还为一类独立储能留下了转型通道:若独立储能与新能源场站位置相邻、公共电网连接点一致,并且属于同一集团控股或同一实际控制人,在技术可行和自愿的前提下,可转为新能源场站配建储能,实现一体化运行与统一计量结算。
这条路径可能盘活部分在建、拟建项目,也会改变项目的市场身份和收益结构。转换前必须重新核对市场注册、充电来源、调度关系、结算口径、融资合同和原有容量租赁安排。只看接入便利,不看商业权利的变化,容易在转型后发现收入模型已经换了底盘。
下一轮订单,会流向哪些能力
这份文件会把行业订单从“卖电池”进一步推向“交付可运营的源储系统”。
新能源业主需要补齐功率预测、日内滚动计划、交易申报、SOC管理、AGC协控和收益复盘。发电集团的考核对象会从单独的风机、组件扩展为源储合成曲线,运营团队必须同时理解设备、市场与调度。
储能设备商和EPC需要交付的不只是电池舱与PCS。统一调度接口、与既有储能协调控制、分别计量、消防联动、涉网试验和全生命周期安全数据,都会进入验收和长期运维。单纯报低价、把控制系统留到并网前再拼装的项目,后期风险会被放大。
交易、数字化与运维服务商迎来更明确的需求。储能能否减少弃电和偏差,需要用15分钟级乃至更细的数据验证;充放电策略能否覆盖衰减成本,需要把电价预测、气象预测、功率预测和电池状态放在同一个模型里。平台若只展示“今天充了多少、放了多少”,很难支撑联合申报和经营决策。
金融机构也要换一套问法。过去看设备数量、合同价格和并网承诺;今后还要看可用率、循环策略、历史偏差、调度调用、机制电量、接入容量和安全成本。储能收益不能只靠一个峰谷价差假设托底,稳定电量价值、考核改善和可验证结算记录更值得写进融资模型。

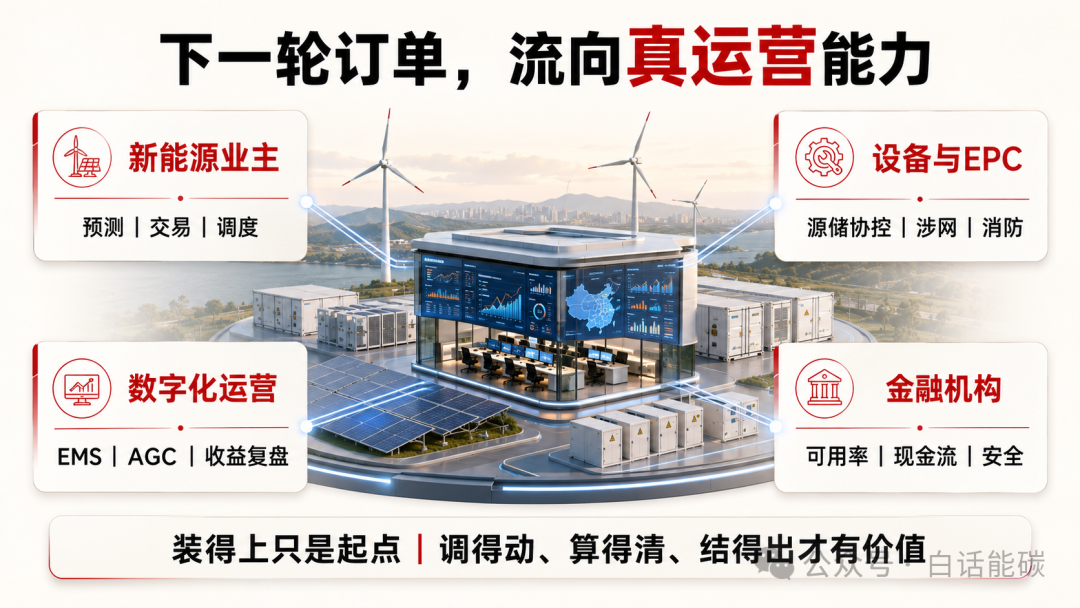

图5|行业订单将进一步流向可运营、可结算能力
拿到文件后,场站业主应立即核对这十件事
1.先查项目身份。确认全容量并网日期、原并网承诺和配储比例,判断是否落在2025年5月31日前的存量责任范围。
2.再查履约证据。自建、租赁或混合履约分别对应多少容量;租赁是否完成省级平台备案,合同期限与承诺期是否匹配。
3.测算真实需求。用至少一年的出力、弃电、现货价格、预测偏差和考核数据,分别测算不同功率、时长和技术路线。
4.判断申报通道。“增时长、不增功率”以及总配储功率不超过场站装机5%的特定用途项目,可研究随时申报的简化程序;其余项目按季度汇总申报。
5.锁定接入空间。提前核对市域接入余量、同区域竞争项目和光伏/风电权重,避免设备方案已经定型,接入容量却拿不到。
6.核对市场边界。明确出清计划上限、日内滚动申报、充电来源、机制差价结算和可能承担的并网运行考核。
7.补齐控制系统。检查EMS、AGC、功率预测、统一调度接口、既有与新增储能协调控制,以及新能源和储能分别计量条件。
8.把衰减写进收益。每一次循环都要计算损耗、寿命消耗和运维成本,避免“多充多放就多赚钱”的粗放模型。
9.倒排建设期限。锂电项目按1年、新技术路线按18个月倒排备案、土地、设计、采购、施工、涉网试验、消防和竣工验收。
10.单列安全成本。5MW现场值班、超过50MWh电池抽检、消防控制室联动、在线监测和应急演练,均应进入人员与费用预算。
新能源全面入市后,最值钱的是一条能兑现的曲线
过去,配储价值常常停留在承诺书和设备清单里。现在,山东把它放进了日内计划、AGC指令、分别计量、统一结算和公开披露中。
这对行业是一次很现实的筛选:旧账要兑现,新账要算清;电池要能调用,收益要能结算,安全要有人负责。
新能源场站未来的竞争力,会越来越像一支懂预测、懂交易、懂调度、懂设备寿命的运营团队。组件和风机决定有多少电可以发,储能与运营能力决定这些电能否在更合适的时段、以更可控的曲线交付出去。
储能真正的定价权,属于那些能把“装了多少”变成“调得动、算得清、结得出”的人。
政策原文入口及来源说明
政策名称:《关于加快推动新能源场站配建储能高质量发展的通知》
发文单位:山东省发展和改革委员会、山东省能源局、国家能源局山东监管办公室、国网山东省电力公司
落款日期:2026年8月27日
公开日期:2026年8月28日
原文核心表述:“市场导向、按需配置、安全高效”;“统一监控、统一调度、统一计量、统一结算”;配建储能原则上由配套新能源充电,电网统一调度调用情形除外。
文件13项措施
1.支持新建、在运、纳规场站科学确定配储比例、时长和技术路线,可单独或一体化备案,可采用第三方投资运营。
2.支持在既有配储基础上增配功率或时长,并与原系统协调控制。
3.2025年5月31日前并网的存量场站继续履行承诺;2027年起按月披露租赁备案,未履约项目在弃电时段可能被优先压降。
4.常规项目完成备案、必要用地手续和申报后,按季度开展市级初审、省域安全校核、清单备案和接网办理。
5.“增时长不增功率”及符合5%条件的特定项目可简化申报;可利用原变压器送出,不当然要求扩容。
6.接入空间不足时,按新能源规模加权分配,光伏与风电权重暂为4和1。
7.接入空间紧张时可清退逾期独立储能项目;符合位置、接网点和控制关系条件的独立储能可自愿转为配建储能。
8.源储作为整体参加市场和并网运行管理,按叠加功率响应AGC及开展预测、计划、一次调频等考核。
9.支持日内调整充放电计划、参与实时市场,并逐小时滚动更新可靠执行曲线。
10.光伏、风电新增配储总功率上限暂为装机的50%、30%;锂电及新技术路线分别执行1年、18个月建设期限。
11.设计、消防、型式试验、并网检测和竣工验收须符合标准,未通过验收不得并网。
12.源储统一监控调度计量结算,同时分别安装表计;配建储能原则上由配套新能源充电。
13.落实建设运营主体责任、在线监测、消防联动、值班、电池抽检、专项检查和应急演练。
碳索储能网 https://cn.solarbe.com/news/20260830/50028341.html
新闻介绍:
未来走向看山东,一份通知重写光伏资产未来的经营玩法,一定认真读完!8月28日下午,山东省能源局发布《关于加快推动新能源场站配建储能高质量发展的通知》。行业里一直有一个尴尬场景:一座风电或光伏场站已经配了电池,验收材料齐全,容量也写进了承诺书,可真正到了午间新能源大发、实时价格波动、预测偏差扩大时,储能仍然安静地待在站里。它完成了项目建设任务,却没有成为发电经营的一部分。这份新规正面处理了这个问题。
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。






















下一篇
