9月7日,受广东省发展和改革委员会委托,水电水利规划设计总院在广州主持召开广东肇庆浪江抽水蓄能电站上下水库蓄水验收会议。水电总院、广东省能源局、广东省水利厅、肇庆市人民政府、广宁县人民政府、可再生能源发电工程质量监督站、中国水利水电科学研究院、南方电网公司、南网储能公司及各参建单位代表共60余人出席会议。
经过严谨细致的审查与充分讨论,验收委员会一致认为:肇庆浪江抽水蓄能电站上下水库工程已具备下闸蓄水条件,同意通过蓄水验收。此次验收为工程近期启动上下水库同步下闸蓄水奠定了坚实基础。

肇庆项目上下水库工程蓄水验收会议
为确保蓄水验收工作科学、规范、严谨,会前,水电总院专家组赴工程现场开展全面技术预验收。专家组实地查勘上下水库枢纽工程,详细听取建设、设计、施工、监测等单位关于蓄水准备工作的专题汇报,并围绕工程形象面貌、实体质量、监测数据、应急预案及蓄水前各项筹备工作进行逐项核查。
在验收会议上,专家组经认真审议与充分讨论,形成最终验收意见:肇庆浪江抽水蓄能电站上下水库工程已按批准的设计内容基本建成,工程质量符合国家及行业现行标准;环保、水保等专项验收及蓄水阶段安全鉴定、质量监督均已通过;下闸蓄水方案科学合理、应急预案完备可靠、各项准备工作组织有序、程序合规,具备下闸蓄水条件。随后,验收委员会正式签署蓄水验收鉴定书。

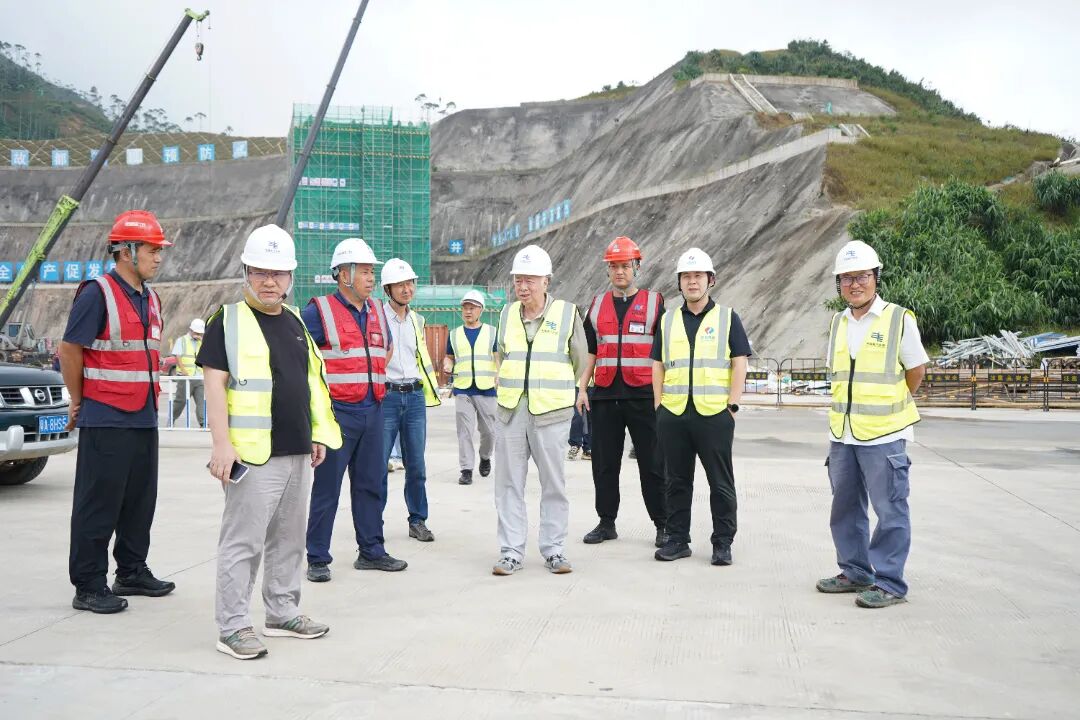

专家组在肇庆项目上库现场查勘
肇庆浪江抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是粤港澳大湾区首个变速抽水蓄能示范电站,被列为广东省电网调峰与储能关键骨干工程。
电站总装机容量1200兆瓦,配置3台单机容量300兆瓦的定速可逆式机组与1台单机容量300兆瓦的国产自主研发变速可逆式机组,设计年发电量达13.5亿千瓦时。自2022年12月主体工程开工以来,工程建设团队攻坚克难,成功克服地形地质条件复杂、极端天气频发、施工场地受限、汛期防汛压力大等多重挑战,高质量完成坝基防渗处理、高边坡开挖支护、百米级沥青心墙坝填筑等关键技术攻关。
此次上下水库顺利通过蓄水验收,标志着项目全面转入蓄水、机电安装与机组调试新阶段,为后续首台机组投产发电筑牢关键基础。
南网储能公司表示,将严格依据蓄水验收意见,科学制定蓄水计划,统筹协调各参建单位,有序推进水库分阶段蓄水、水道系统充水、机组安装与调试等核心工序,全力打造技术先进、运行可靠、管理规范的抽水蓄能精品工程,切实增强区域能源保供能力,支撑新能源大规模接入与高效消纳,服务粤港澳大湾区绿色低碳与高质量发展全局。
新闻介绍:
9月7日,受广东省发改委委托,水电水利规划设计总院在广州主持召开广东肇庆浪江抽水蓄能电站上下水库蓄水验收会议。水电总院、广东省能源局、广东省水利厅、肇庆市人民政府、广宁县人民政府、可再生能源发电工程质量监督站、中国水利水电科学研究院、南方电网公司、南网储能公司及各参建单位代表共60余人参会。经过严谨细致的审查与讨论,验收委员会一致认为肇庆浪江项目上下水库具备下闸蓄水条件,同意通过蓄水验收,为工程近
责任编辑:康炜邺
碳索储能网版权说明:
1.所有未标注来源为碳索储能网或碳索储能网整理的文章,均转载与其他媒体,目的在于传播更多信息,但并不代表碳索储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。
2. 涉及资本市场或上市公司内容也不构成任何投资建议,投资者据此操作,风险自担!
3. 如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。
推荐新闻
重庆云阳建全抽水蓄能电站1#机组定子顺利吊装就位发布时间:2026-11-25 09:29:0011月22日,重庆云阳建全抽水蓄能电站地下厂房施工现场,首台机组发电电动机定子精准落位机坑,标志着电站机电安装工程正式迈入核心设备安装攻坚阶段,为后续机组总装及调试工作筑牢了关键基础。作为发电电动机的核心部件,本次吊装的1#机组定子是电站内重量最大的吊装件,整体由机座、铁心与绕组组装完成,外形尺寸约Φ8000mm×5168mm,总重约350吨,其安装精度直接决定着机组后续的运行稳定性与发电效率。针
抽水蓄能 机电安装 新型电力系统
安徽石台抽水蓄能电站首台机组发电机定子顺利吊装就位发布时间:2026-10-28 09:06:48安徽石台抽水蓄能电站1号机组定子(重约400吨)于10月25日成功吊装就位,标志机电安装取得关键突破,为2027年首台机组按期投产奠定基础。工程攻克大尺寸、高精度定子组装难题,全过程党建引领、精细监理,电气试验一次性全优,吊装安全高效。
抽水蓄能 TBM 硬岩掘进
南网储能电白抽水蓄能电站顺利通过下水库截流验收发布时间:2026-10-15 09:24:4910月13日,广东电白抽水蓄能电站下水库工程顺利通过截流验收,正式进入主体工程建设高峰期。验收委员会确认工程全面满足截流技术与管理要求,为上下水库协同施工及地下厂房等关键建设奠定坚实基础。项目将全力打造国家抽水蓄能精品示范工程。
抽水蓄能 电白电站 截流验收
平江抽水蓄能电站尾闸室3号机组事故闸门吊装完成发布时间:2026-10-13 09:45:3910月9日,水电八局机电公司顺利完成湖南平江抽水蓄能电站尾闸室3号机组事故闸门吊装作业。该闸门为平面滑动钢闸门,总重约47.4吨,分两节运抵现场后组装,由80吨桥机精准吊装就位。至此,尾闸室4扇事故闸门已安装3扇,完成进度达75%,为年底完成全部尾水金属结构安装奠定基础。项目部通过周密组织运输、洞内翻身、入槽就位等环节,强化技术交底、全过程旁站监督及多工种协同,保障了吊装安全高效。平江抽水蓄能电站总装机1400兆瓦,承担湖南电网调峰、填谷、调频、调相及事故备用等关键任务,对优化区域能源结构和支撑地方发展具有重要作用。(199字)
抽水蓄能 电站建设 水电八局
黑龙江尚志抽水蓄能电站下水库下闸蓄水发布时间:2026-10-13 09:39:11黑龙江尚志抽水蓄能电站下水库近日正式下闸蓄水,标志着工程由建设阶段转入蓄水发电准备阶段。该电站位于尚志市,距哈尔滨127公里,属一等大(1)型工程,主要服务黑龙江电网,并为东北电网提供调峰、填谷、调频、调相、储能及备用等灵活调节功能。电站总装机容量120万千瓦(原文“1200千瓦时”应为笔误,据行业惯例及上下文数据修正),设计年发电量20.08亿千瓦时,年抽水电量26.77亿千瓦时。下水库正常蓄水位333米,库容1853.31万立方米,主要建筑物包括钢筋混凝土面板砂砾石坝(最大坝高40米)、泄洪放空洞和侧槽式溢洪道。北京院全程参与设计,历时四年协同攻关,为后续机组并网发电奠定关键基础。(199字)
抽水蓄能 电站建设 水电机组
首台国产变速抽蓄机组转子成功吊装发布时间:2026-10-08 09:38:04我国首台国产300兆瓦级变速抽蓄机组转子在肇庆浪江电站成功吊装,重445吨、单边间隙仅4.5毫米,首创超大直径非磁性护环与绕线式交流励磁结构。该机组为粤港澳大湾区首个连续变速抽蓄项目,转速可调±7%,大幅提升新能源消纳能力,2027年上半年投产。
变速抽水蓄能 国产首台套 粤港澳大湾区
